Thực hiện Kế hoạch sản xuất năm 2025 đã được lãnh đạo Liên doanh Vietsovpetro phê duyệt, Xí nghiệp Khai thác các công trình Khí (XN Khí) đã tổ chức triển khai công tác dừng giàn để bảo dưỡng sửa chữa (BDSC) định kỳ 3 giàn nén khí: Giàn nén khí Nhỏ (GNN), Giàn nén khí Trung tâm (GNTT), Giàn nén khí mỏ Rồng (GNR) lần lượt trong tháng 8, 9 và 10 năm 2025.
Công tác dừng giàn BDSC hàng năm là hoạt động kỹ thuật quan trọng nhằm đảm bảo tính an toàn – tin cậy – hiệu quả vận hành của hệ thống các giàn nén khí ngoài khơi trong điều kiện môi trường khí hậu biển khắc nghiệt. Năm 2025, công tác BDSC diễn ra trong điều kiện thời tiết bất lợi với sự ảnh hưởng của cơn bão số 10 (bão Bualoi theo tên quốc tế) vào tháng 9 và cơn bão số 11 (bão Matmo theo tên quốc tế) vào tháng 10, đã đặt ra nhiều thách thức trong quá trình triển khai thực hiện.
Công tác tổ chức khoa học, điều hành chủ động – Chìa khóa của thành công
Nhằm đảm bảo an toàn cũng như tiến độ thực hiện công việc, ngay từ đầu năm 2025, các công tác chuẩn bị như lập kế hoạch tài chính, mua sắm vật tư, thuê dịch vụ, các biện pháp tổ chức kỹ thuật (OTM) đã được XN Khí lập chi tiết theo từng hạng mục, bao gồm rà soát và cập nhật danh mục vật tư thiết bị trọng yếu, xây dựng phương án cô lập hệ thống, bố trí sơ đồ nhân sự theo nhóm chức năng (vận hành – turbine/máy nén – cơ khí/piping – điện – ICSS/SCADA – an toàn). Vật tư thiết bị được kiểm soát chặt chẽ từ khâu gom hàng, niêm phong, đánh dấu và phân bố khoa học nhằm tối ưu hiệu quả luồng di chuyển và thi công trên giàn. Hàng ngày, hàng tuần, các nhóm phụ trách dừng giàn đều cập nhật tiến độ, rà soát, họp đề xuất các giải pháp điều hành linh hoạt và liên tục cập nhật báo cáo tình hình sẵn sàng đối giao với những sự thay đổi của máy móc. Song song đó, việc áp dụng các công cụ/phần mềm quản lý tiên tiến cũng như công tác phối hợp giữa XN Khí với các nhà thầu, đơn vị thuộc Vietsovpetro, Công ty Dịch vụ Khí, Công ty Vận chuyển khí Đông Nam Bộ được thực hiện chủ động, hiệu quả, tạo nền tảng cho việc hoàn thành toàn bộ kế hoạch BDSC năm nay.
GNN hoàn thành công tác bảo dưỡng sửa chữa vượt tiến độ – Đảm bảo chất lượng, gia tăng hiệu quả sản xuất
Theo OTM đã được phê duyệt, vào đúng 04h00’ sáng ngày 21/08/2025, GNN là công trình đầu tiên thực hiện kế hoạch dừng giàn BDSC. Trong đợt BDSC năm nay, GNN triển khai hơn 200 hạng mục công việc lớn nhỏ. Mặc dù khối lượng không quá lớn so với các năm trước, nhưng tính liên kết kỹ thuật giữa các hạng mục ở mức cao, đòi hỏi sự phối hợp chính xác và đồng bộ giữa nhiều đơn vị chuyên môn. Hơn 200 hạng mục công việc lớn nhỏ, với tính liên kết kỹ thuật giữa các hạng mục ở mức cao, đòi hỏi sự phối hợp chính xác và đồng bộ giữa nhiều đơn vị chuyên môn. Các công việc tiêu biểu có thể kể đến như: công tác TO-8K Train A, cải hoán đấu nối tie-in cho cụm nhiên liệu SK-3, lập trình và đấu nối thiết bị đo CI vào hệ thống điều khiển giàn, sửa chữa, thay thế các đoạn ống công nghệ, kết hợp cùng nhiều nhiệm vụ bảo dưỡng định kỳ như kiểm định thiết bị, kiểm tra hệ thống an toàn, thay thế vật tư tiêu hao, rà soát và hiệu chỉnh hệ thống phòng cháy – chữa cháy. Song song đó, hàng loạt hạng mục bảo dưỡng thường xuyên khác cũng được triển khai đồng bộ như kiểm định thiết bị, kiểm tra hệ thống an toàn, thay thế linh kiện tiêu hao và rà soát hệ thống phòng cháy chữa cháy.
Dưới sự chỉ đạo sát sao, quyết liệt của Ban lãnh đạo XN Khí cùng tinh thần làm việc khẩn trương, bài bản và khoa học của tập thể CBCNV GNN, công tác dừng giàn BDSC GNN đã hoàn thành vào lúc 14h35’ ngày 24/08/2025, sớm 1 ngày 10 giờ so với kế hoạch. Việc đưa giàn sớm trở lại vận hành an toàn – ổn định – hiệu quả đồng nghĩa với gần 3 triệu m³ khí nén được đưa vào khai thác sớm hơn kế hoạch, góp phần quan trọng vào duy trì sản lượng khí, bảo đảm an ninh năng lượng quốc gia.

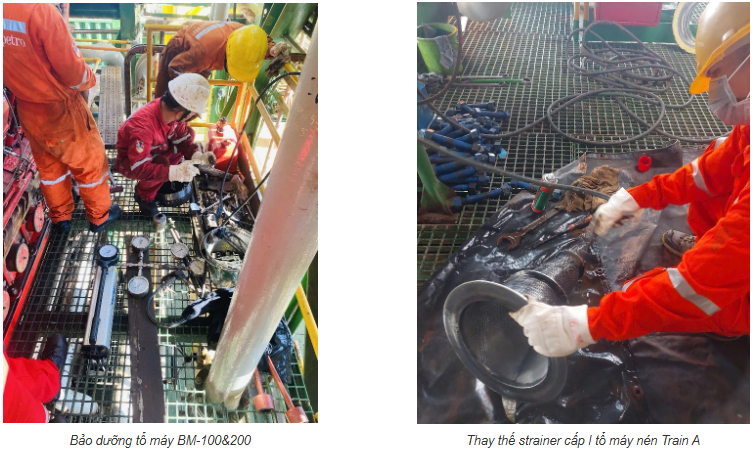

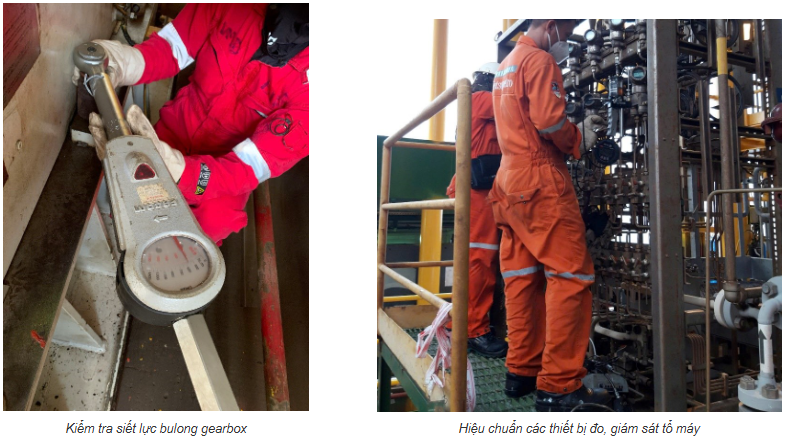

Các công tác, hạng mục BDSC năm 2025 trên GNN
GNTT hoàn thành xuất sắc khối lượng công việc lớn trong thời gian ngắn
Tiếp nối thành công của GNN, GNTT đã tiến hành công tác dừng giàn bắt đầu từ ngày 08/09/2025. Năm nay, GNTT đảm nhiệm khối lượng công việc rất lớn, gần 250 đầu mục BDSC cần hoàn thành trong thời gian ngắnnhư thay thế, nâng cấp bộ DC Charge DC-04A 24VDC và DC-01A 125VDC; thay actuator và van công nghệ (SDV-2010, SDV-2012, XV-0202C); bảo dưỡng thiết bị theo quy trình của hãng Yokogawa; hàn đắp, sửa chữa Flare Tip (pha-ken); vệ sinh, kiểm định lại các bình chứa áp lực (1-V-211A/B/C, 1-V-361, 1-V-362, 1-V-453, 1-V-342) và thay thế nhiều tuyến ống, gối đỡ, bọc lockspring, cũng như đăng kiểm, kiểm định lại các bình chứa.
Sau 4 ngày làm việc khẩn trương, nỗ lực không quản nắng mưa, vào lúc 15h40’ ngày 11/09/2025, hệ thống đã sẵn sàng cho công tác kiểm tra độ kín và khởi động lại giàn. Đến 17h15’ cùng ngày, ngọn lửa trên Phakel GNTT lại bừng sáng – báo hiệu kỳ BDSC năm 2025 đã thành công đúng kế hoạch. Sáng 12/09/2025, toàn bộ các tổ máy lần lượt được khởi động và đưa vào vận hành bình thường, kết thúc đợt dừng giàn an toàn, đúng tiến độ.

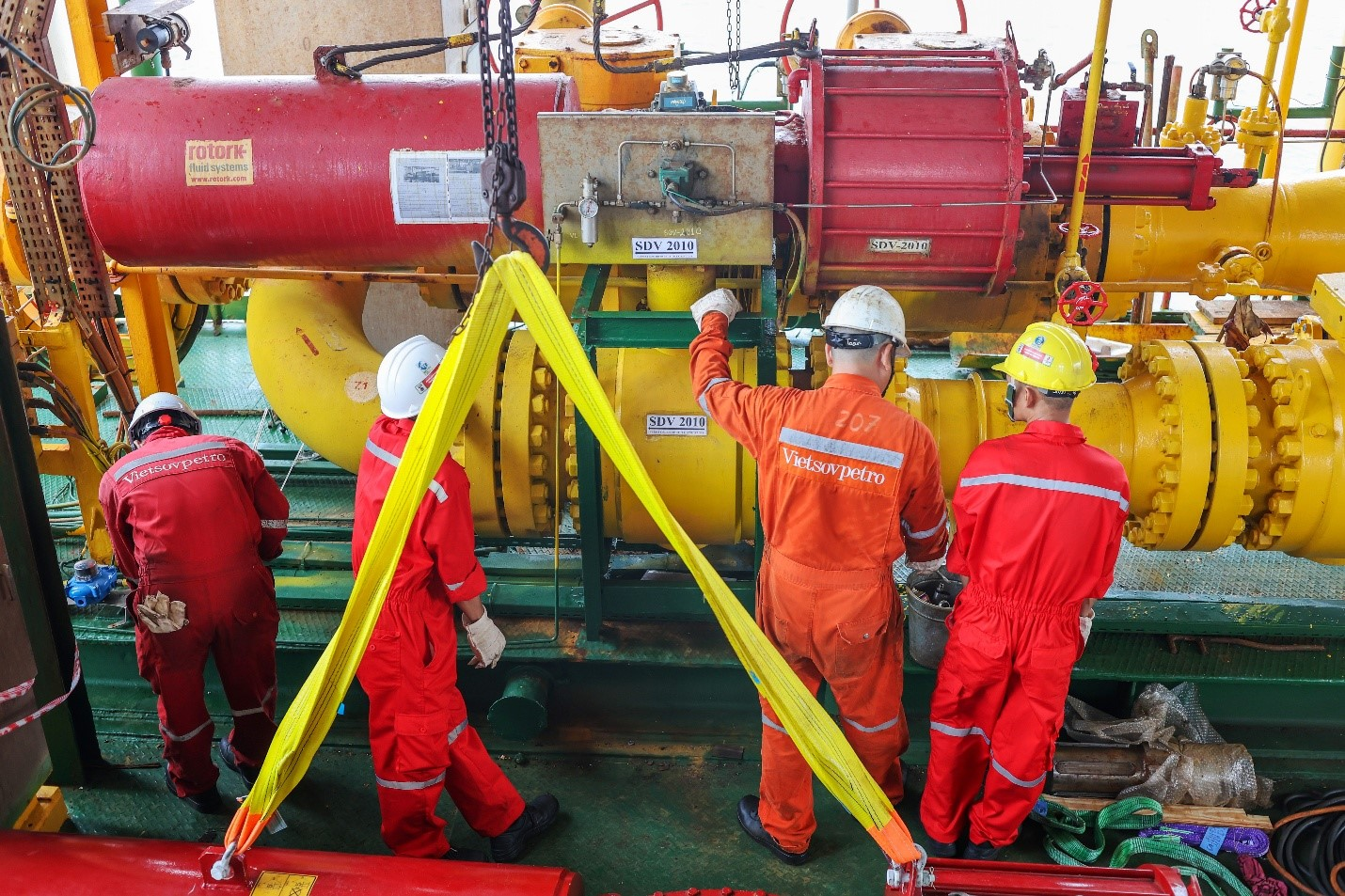

CBCNV bộ phận cơ khí GNTT cùng nhà thầu tiến hành công việc thay thế Actuator valve SDV-2010

CBCNV nhà thầu thực hiện công việc tháo dỡ ống bao đường ống RB2-R3 gaslift đi BK6 trên GNTT
GNR: Phát huy kinh nghiệm – Đổi mới tổ chức kỹ thuật
Tiếp nối thành công và kinh nghiệm từ đợt dừng giàn BDSC của GNN và GNTT, GNR bắt đầu dừng giàn vào lúc 05h00’ ngày 10/10/2025.
Khối lượng BDSC năm nay của GNR rất lớn và phức tạp, bao gồm đại tu cụm Seal Gas Heater B, Fuel Gas Superheater, thay thế 30 tuyến ống công nghệ, thay mới 33 van công nghệ, làm sạch toàn bộ bình áp lực, nâng cấp hệ thống Fire & Gas và cải hoán hệ thống điện – tự động hóa nhằm tăng cường độ tin cậy và an toàn vận hành. Trong suốt quá trình thực hiện, toàn thể CBCNV GNR và các đơn vị phối hợp đã làm việc nghiêm túc, chuyên nghiệp, đảm bảo mọi công việc được triển khai đúng quy trình, an toàn tuyệt đối.

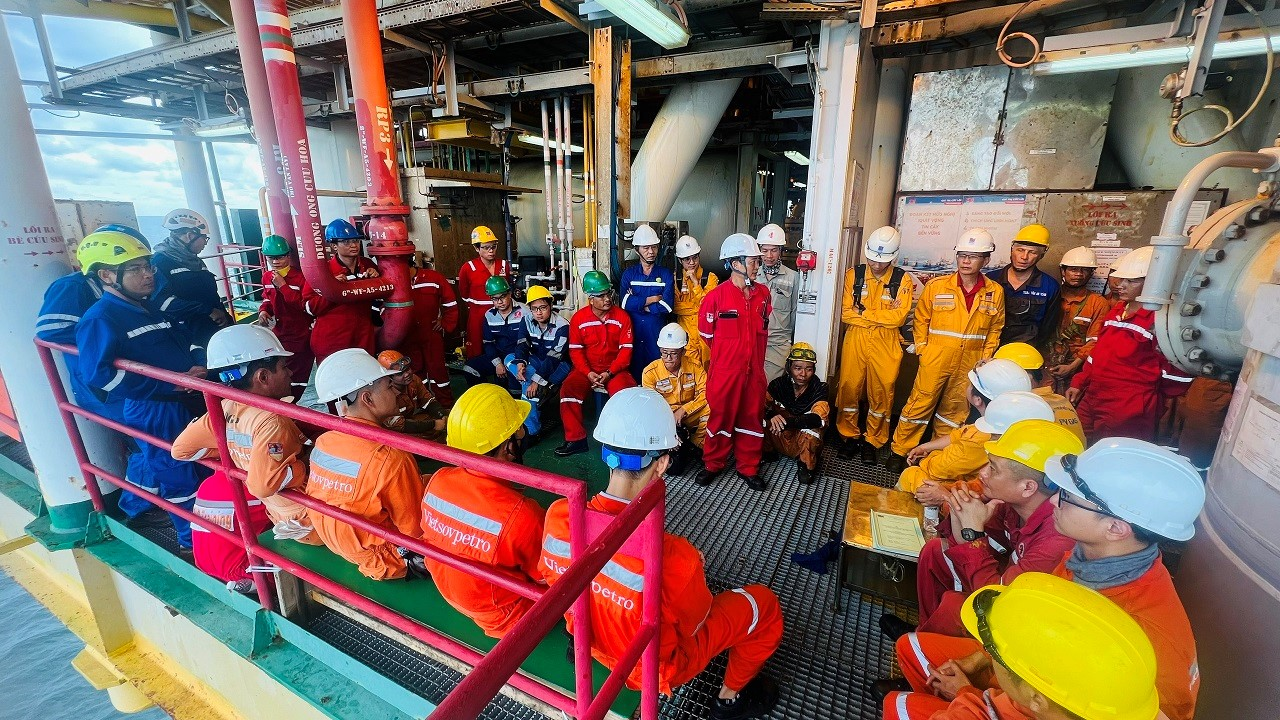

Họp triển khai công tác An toàn lao động cho đợt dừng BDSC GNR năm 2025

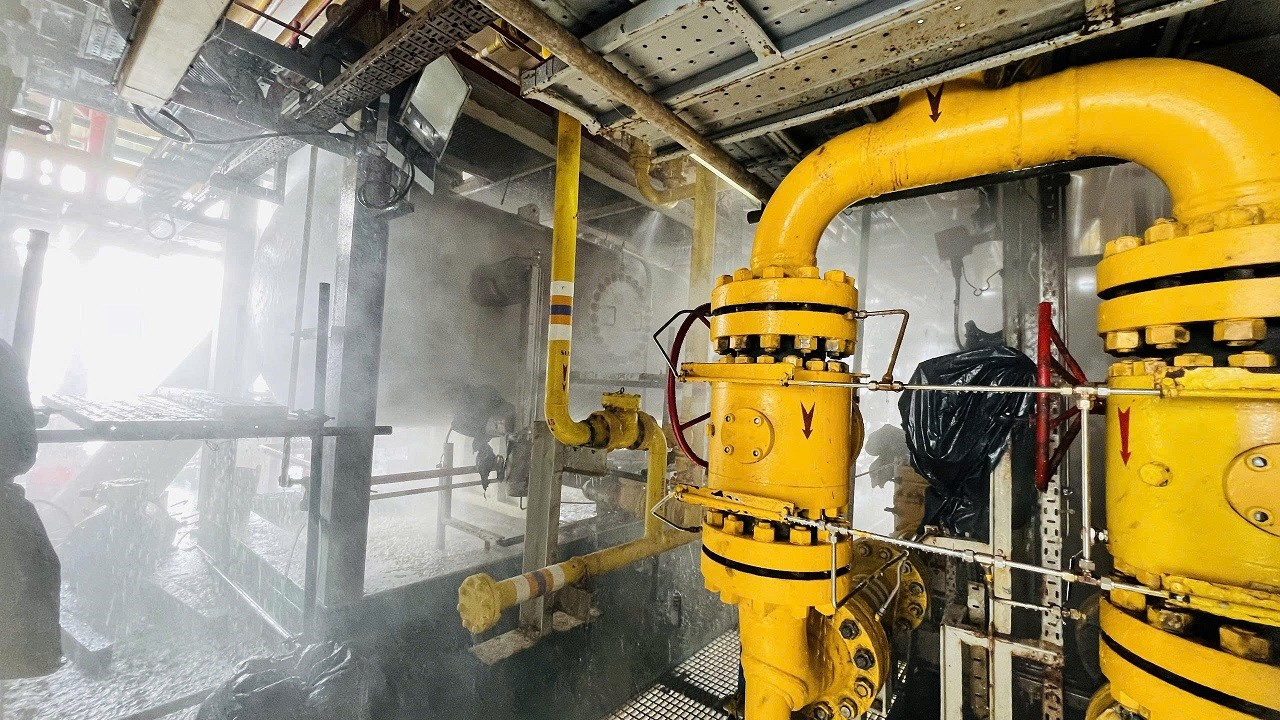

Công tác kiểm tra hệ thống chữa cháy phun mưa trên GNR
Công tác dừng các giàn BDSC năm 2025 của XN Khí đã thành công, đảm bảo an toàn, hiệu quả và vượt tiến độ. Đó là minh chứng sinh động cho ý chí, trí tuệ và tinh thần tự chủ kỹ thuật - công nghệ và quản lý - điều hành của tập thể XN Khí. XN Khí có thể tự hào nhìn lại chặng đường nỗ lực không ngừng nghỉ, từ những giờ làm việc căng thẳng giữa biển khơi đến từng chi tiết kỹ thuật được hoàn thiện, tất cả đều thể hiện tinh thần gắn kết và bản lĩnh của những người công nhân, kỹ thuật dầu khí. Với dấu mốc 30 năm xây dựng và phát triển, tập thể XN Khí với tinh thần đoàn kết, ý chí vượt khó và sự tận tâm với nghề, XN Khí sẽ tiếp tục vững vàng khẳng định vị thế tiên phong, chinh phục thêm nhiều cột mốc mới trên hành trình vững bước thành công.
