Vào đúng 0h30 rạng sáng ngày 17/8/2026, những cỗ máy nén khí tạm ngưng tiếng máy ầm vang quen thuộc, chính thức đánh dấu thời điểm Giàn nén khí Nhỏ (GNN) bước vào chiến dịch dừng giàn tổng bảo dưỡng sửa chữa (BDSC) định kỳ. Trải qua hơn 87 giờ lao động liên tục, vào lúc 16h00 ngày 20/8/2026, tổ máy Train A đã chính thức gas-in và vận hành full tải an toàn. Kết quả ấn tượng này giúp toàn giàn hoàn thành chiến dịch sớm hơn 8,5 giờ so với kế hoạch 4 ngày (96 giờ) đã được phê duyệt, khép lại một kỳ bảo dưỡng thành công ngoài mong đợi.
Thích ứng với khối lượng công việc phát sinh
Khác với các đợt bảo dưỡng thường niên, kế hoạch dừng giàn năm 2026 có thêm một số hạng mục kỹ thuật quan trọng bên cạnh khối lượng công việc bảo dưỡng cơ khí, điện và tự động hóa được triển khai theo kế hoạch như:
- Thay thế bộ tách hơi nhớt (OME) mới cho GTC Train A: Đây là một hạng mục phức tạp nhằm xử lý triệt để punchlist theo đúng khuyến cáo khắc phục từ nhà sản xuất, đòi hỏi độ chính xác tuyệt đối trong khâu tháo lắp, di chuyển và cân chỉnh thiết bị quay.
- Chiến dịch PPU (làm sạch máy móc bằng hơi nước nóng): Mục tiêu là vệ sinh các bình áp lực V-101, V-201A và đặc biệt là bình S-1 (kết hợp song song với công tác sửa chữa bình S-1).
Theo kế hoạch ban đầu, công tác PPU được dự kiến triển khai từ ngày 14/8/2026 (trước thời điểm dừng giàn 3 ngày) để giãn tiến độ. Tuy nhiên, nhằm đáp ứng yêu cầu duy trì sản lượng cấp bách, toàn bộ khối lượng công việc này đã tổ chức thực hiện tập trung đồng thời trong vỏn vẹn 4 ngày dừng giàn chính thức (17- 20/8/2026).
Trước yêu cầu rút ngắn thời gian thực hiện, đội điều độ và các bộ phận liên quan đã chủ động rà soát lại kế hoạch nhân lực, sắp xếp trình tự công việc và phối hợp giữa các nhóm thi công để có thể triển khai đồng thời nhiều hạng mục. Việc điều chỉnh linh hoạt phương án tổ chức đã giúp tận dụng tối đa thời gian dừng giàn, đồng thời bảo đảm các công việc được thực hiện theo đúng yêu cầu kỹ thuật.
Tập trung cao độ, kiểm soát chặt chẽ an toàn
Ttrong những ngày cao điểm, GNN có thời điểm đã tiếp nhận và điều phối lên tới 110 nhân sự có mặt trên giàn, với sự tham gia của CBCNV GNN, các đơn vị thuộc Vietsovpetro và đội ngũ chuyên gia, kỹ thuật viên của các nhà thầu như PVD Tech, Baker Hughes....
Trên một không gian làm việc ngoài khơi vô cùng hạn chế, hàng loạt các công việc mang tính rủi ro cao như hàn cắt sinh lửa, làm việc trong không gian kín và cẩu kéo vật nặng liên tục diễn ra đan xen, với phương châm đặt công tác an toàn lên hàng đầu, đội ngũ an toàn biển đã bám sát hiện trường 24/24.
Mọi rủi ro tiềm ẩn đều được nhận diện và kiểm soát chặt chẽ qua hệ thống đánh giá JSA, giấy phép làm việc (PTW) và phương pháp quản lý vận hành đồng thời SIMOPs. Tinh thần Trách nhiệm và phối hợp được thể hiện qua từng hành động nhỏ nhất của người thợ trong việc tuân thủ quy trình.
Giữ vững tinh thần "Một đội ngũ – Một mục tiêu"
Với sự chỉ đạo sát sao của Ban lãnh đạo XN Khí cùng sự phối hợp chặt chẽ giữa các phòng, ban trên bờ, đội ngũ CBCNV trên giàn và các đơn vị, nhà thầu, chiến dịch OTM tại GNN đã được triển khai đồng bộ và bám sát kế hoạch đề ra. Đúng 12h00 ngày 20/8/2026, tổ máy BM-100 được khởi động thành công. Đến 16h00 cùng ngày, Train A hoàn tất gas-in và vận hành full tải an toàn, đưa GNN hoàn thành chiến dịch dừng giàn BDSC sớm hơn 8,5 giờ so với kế hoạch 96 giờ được phê duyệt.
Kết quả này là sự ghi nhận cho tinh thần trách nhiệm, sự chủ động thích ứng và phối hợp của tập thể CBCNV GNN cùng các lực lượng tham gia chiến dịch. Từ công tác chuẩn bị, tổ chức thi công đến kiểm tra, khởi động lại thiết bị, các bộ phận đã cùng hướng đến một mục tiêu chung: hoàn thành công việc an toàn, đảm bảo chất lượng và đưa giàn trở lại vận hành trong thời gian sớm nhất.
Sau hơn 87 giờ triển khai liên tục, hệ thống máy nén tại GNN đã trở lại vận hành ổn định, tiếp tục thực hiện nhiệm vụ cung cấp khí và gaslift phục vụ hoạt động sản xuất. Kết quả của chiến dịch cũng tạo thêm kinh nghiệm thực tiễn cho công tác chuẩn bị và tổ chức các đợt OTM tiếp theo, góp phần thực hiện mục tiêu “Giữ lửa cho Tương lai” của XN Khí và Vietsovpetro.
Bài viết và hình ảnh: Giàn nén khí Nhỏ
Một số hình ảnh trong chiến dịch dừng giàn:

|
|

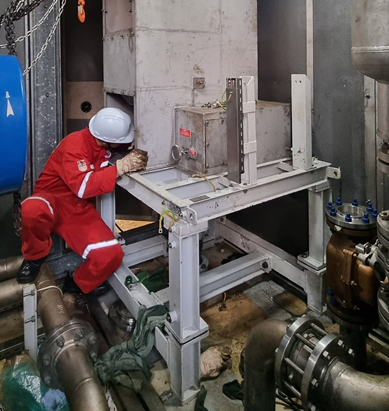

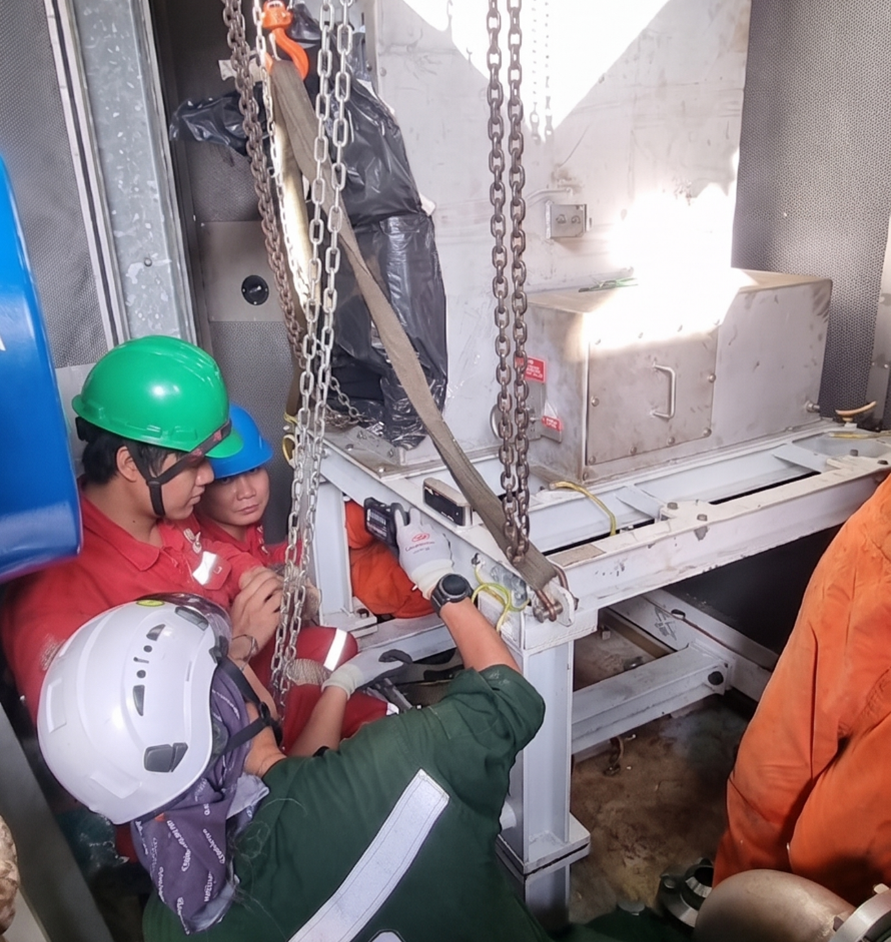

Tháo dỡ và di chuyển bộ OME cũ ra khỏi buồng enclosure để thay thế

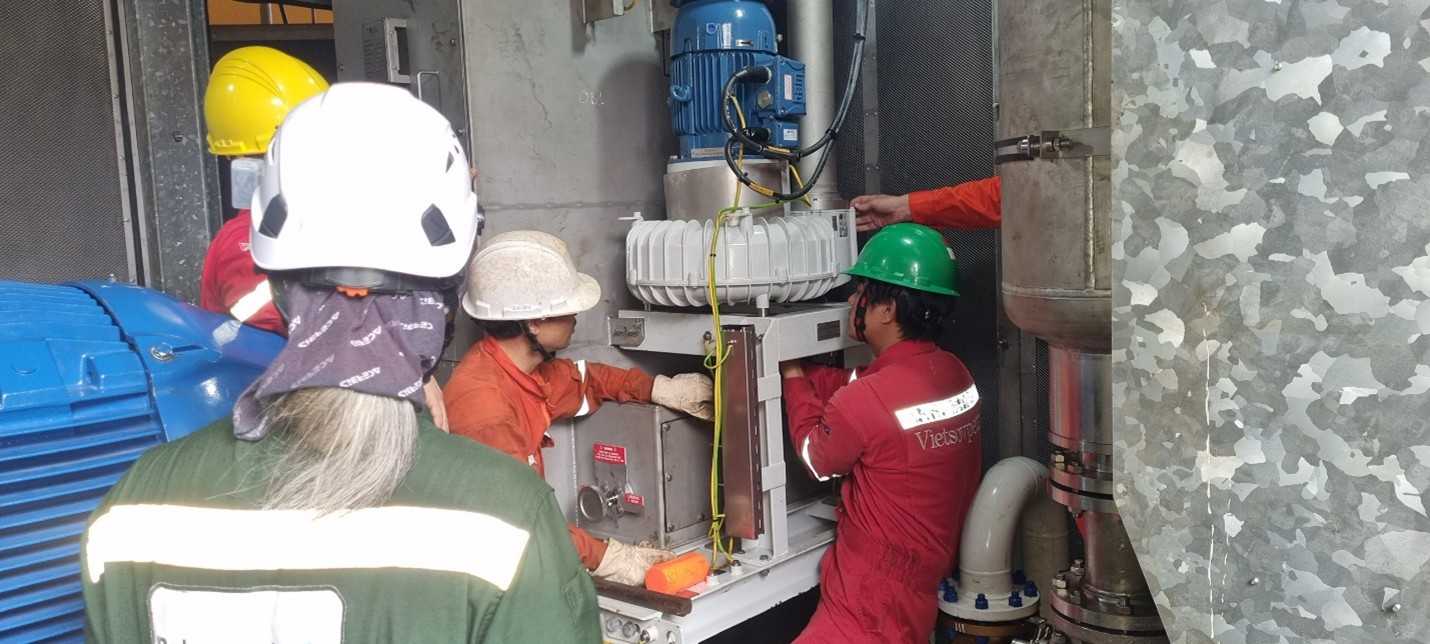

Hoàn thiện và lắp đặt bộ OME mới

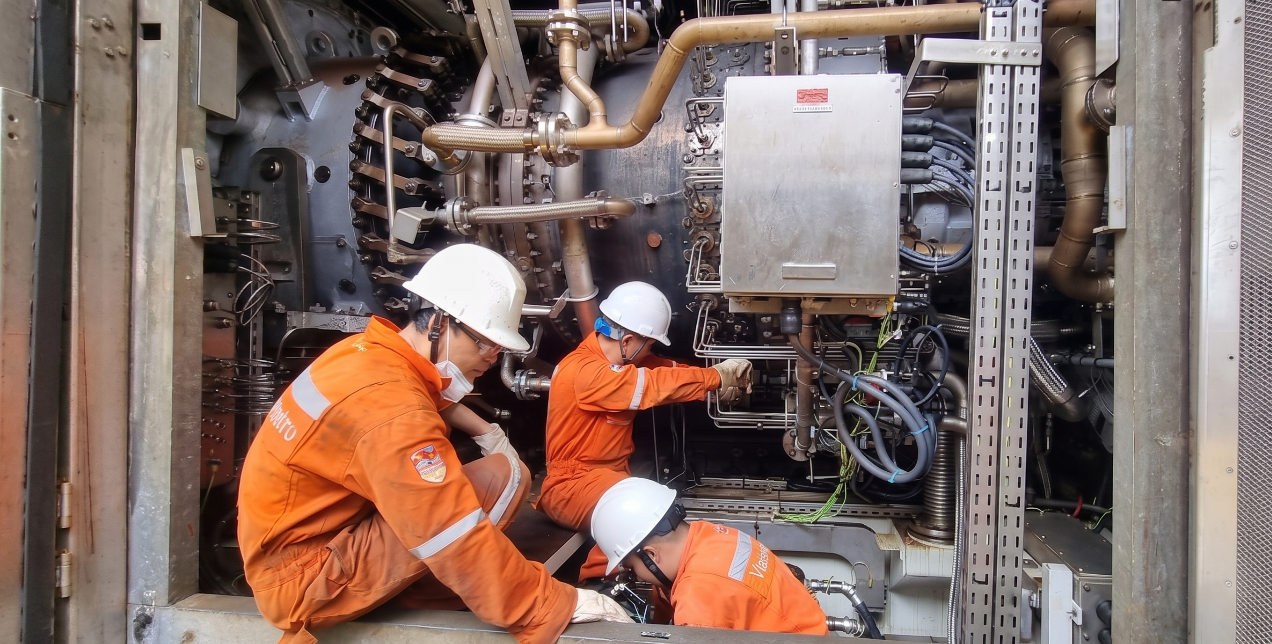

TO 4K turbine Nova LT16

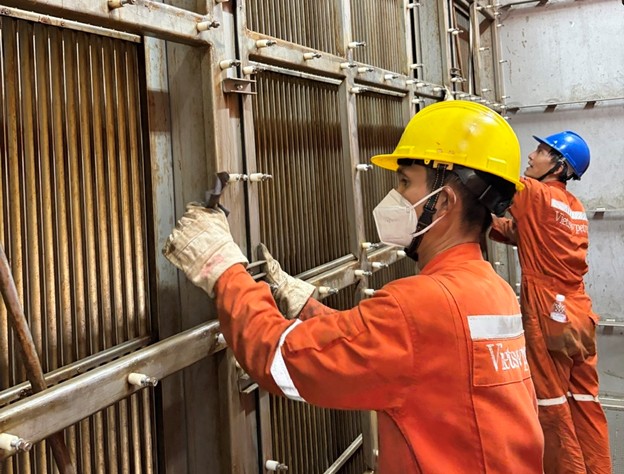

Kiểm tra và vệ sinh bên Air Filter

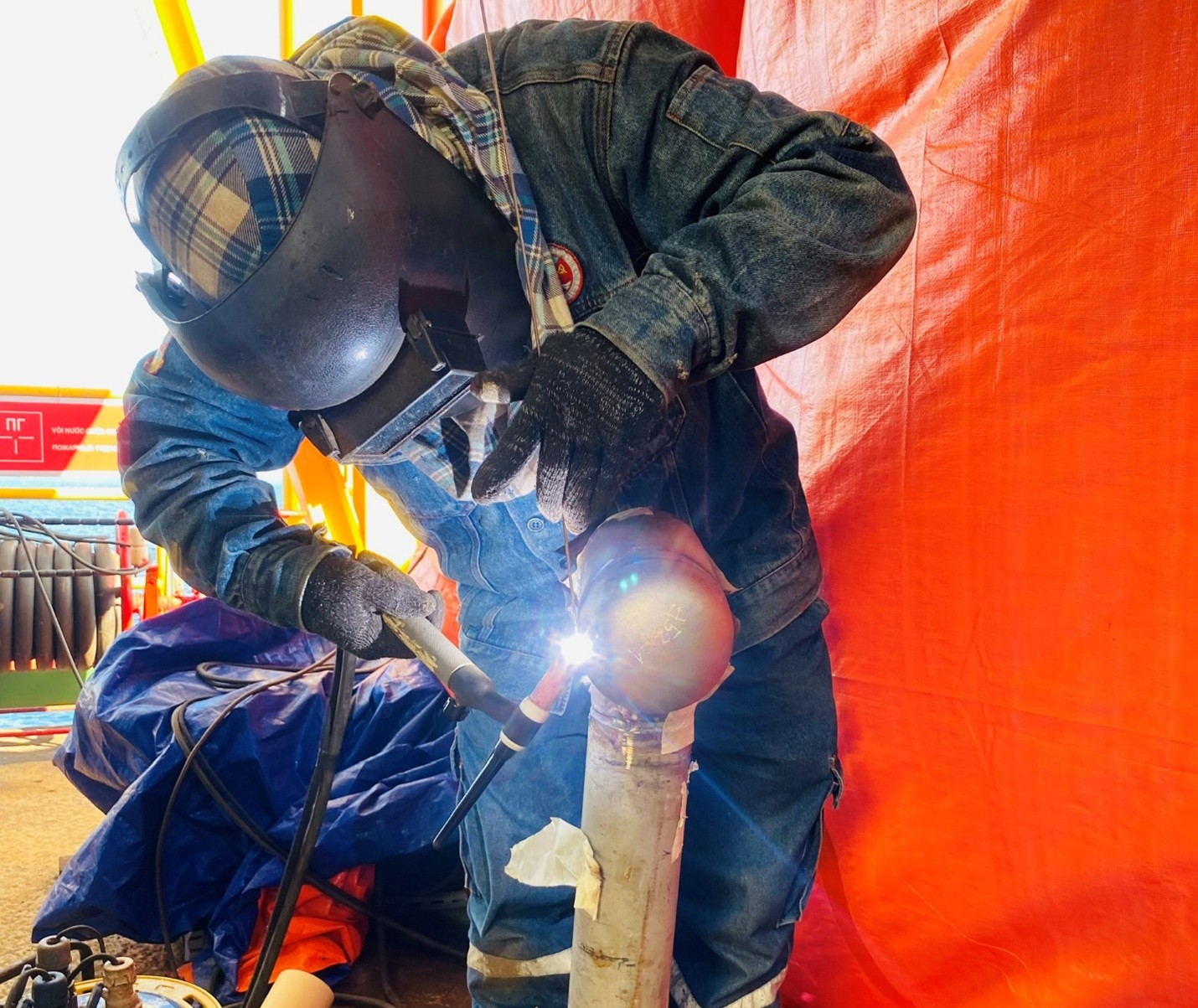

Gia công và chế tạo các đường ống phục vụ sửa chữa thay thế

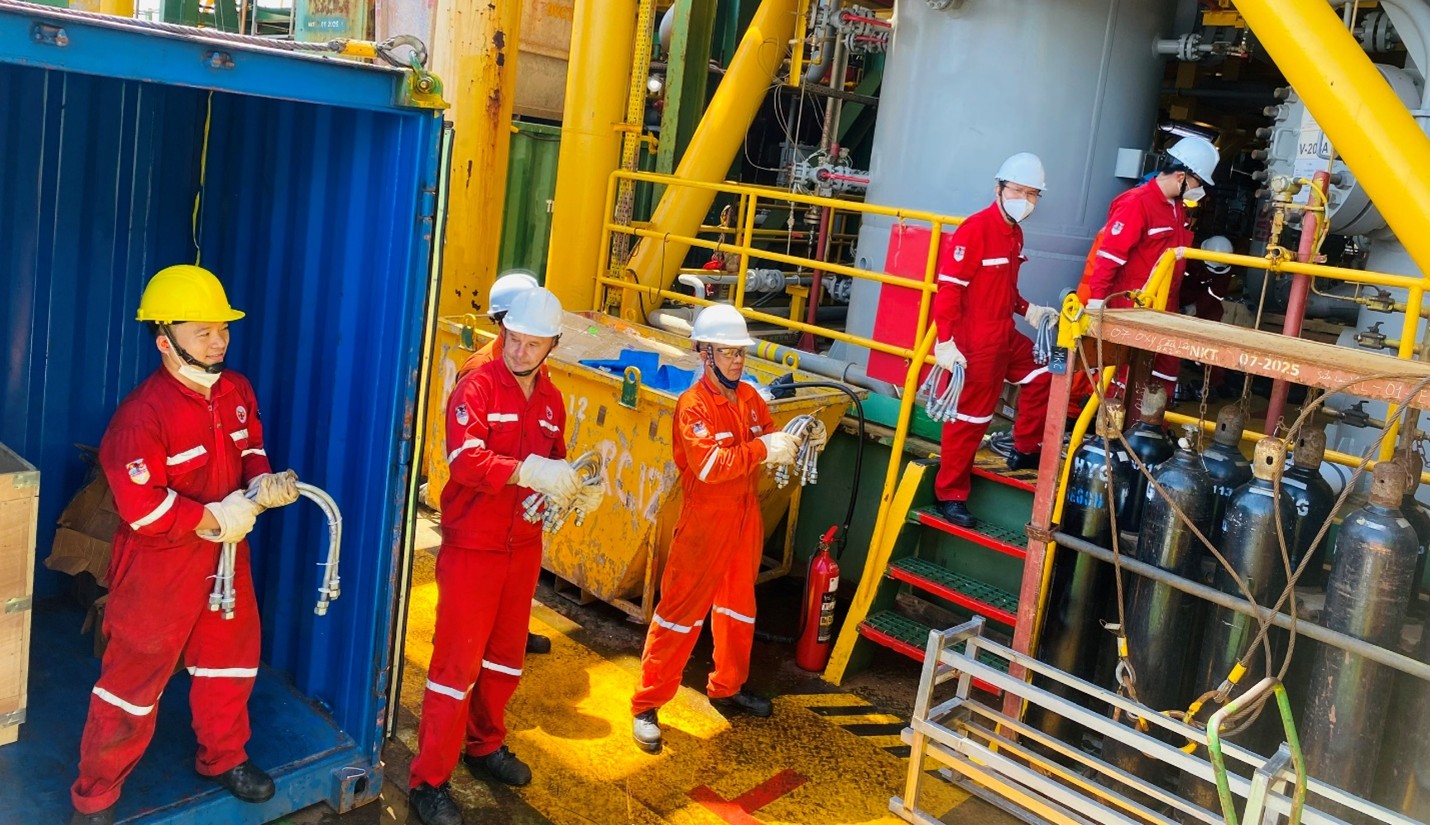

Tiếp nhận vật tư chuẩn bị cho OTM dừng giàn BDSC
