   Thực hiện kế hoạch sản xuất năm 2025 đã được lãnh đạo Liên doanh Vietsovpetro phê duyệt, Giàn nén khí Trung tâm (GNTT) – Xí nghiệp khai thác các công trình Khí (XN Khí) đã phối hợp cùng các đơn vị, nhà thầu trong và ngoài ngành, vượt qua mọi khó khăn để thực hiện thành công công tác dừng giàn bảo dưỡng sửa chữa (BDSC) năm 2025, an toàn và đúng tiến độ.

   Tính từ thời điểm đưa vào vận hành tháng 8 năm 1997 đến nay, GNTT đã luôn hoàn thành kế hoạch sản xuất kinh doanh được giao, với tổng sản lượng khí ước tính đến tháng 9/2025 đạt 64,06 tỷ m³ (trong đó sản lượng khí về bờ đạt 40,29 tỷ m³, lượng khí gaslift đạt 23 tỷ m³). Tuy nhiên sau 28 năm vận hành, hoạt động liên tục trong điều kiện môi trường khắc nghiệt, hệ thống đường ống công nghệ, thiết bị cơ khí đã bị ăn mòn và xuống cấp. Do đó việc thực hiện công tác BDSC được diễn ra hằng năm nhằm đảm bảo hệ thống máy móc, thiết bị trên GNTT luôn trong tình trạng hoàn hảo, vận hành an toàn, ổn định và nâng cao hiệu suất. Theo kế hoạch, từ ngày 08/09/2025 đến hết ngày 12/09/2025, dưới sự chỉ đạo sát sao của Ban lãnh đạo XN Khí nói riêng và ban lãnh đạo Vietsovpetro nói chung, GNTT đã phối hợp chặt chẽ với các phòng ban chức năng cùng các nhà thầu, đối tác trong và ngoài Vietsovpetro tiến hành công tác dừng giàn định kỳ để BDSC tổng thể.

   Với mục tiêu hạn chế thấp nhất sản lượng dầu khai thác của Vietsovpetro bị ảnh hưởng do thiếu khí cấp cho hệ thống gaslift, đồng thời tối ưu hóa thời gian dừng cấp khí về bờ cho các hộ tiêu thụ, công tác chuẩn bị cho đợt dừng giàn năm nay đã được Ban lãnh đạo Vietsovpetro, XN Khí quan tâm chỉ đạo sát sao từ đầu năm, cũng như trước cao điểm ngày dừng giàn theo kế hoạch như: lập danh mục công việc, phân nhóm, lên kế hoạch, chuẩn bị nhân sự và vật tư, tập hợp vật tư tại site, khảo sát hiện trường, lắp đặt giàn giáo, đưa vật tư thiết bị vào vị trí sẵn sàng thay thế… Tất cả nhằm tiết kiệm tối đa thời gian trong quá trình thực hiện.

   Ngay từ 4h30’ sáng ngày 08/09/2025, tại Phòng điều khiển GNTT, lãnh đạo giàn cùng trưởng, phó các bộ phận trên giàn đã có mặt để trực tiếp triển khai công tác dừng giàn. Sau khi liên lạc với điều độ khí và chủ mỏ để thông báo việc ngừng nhận khí, đúng 5 giờ sáng, bộ phận Công nghệ và Turbine đã tiến hành lần lượt ra tải các tổ máy nén khí cao áp và xả áp suất trong đường ống, tạo điều kiện để bộ phận Cơ khí đặt mặt chặn cách ly, thổi rửa nhằm đảm bảo an toàn tuyệt đối cho công tác sửa chữa, bảo dưỡng và kịp thời bàn giao thiết bị cho các bộ phận liên quan.

   Trong đợt dừng giàn năm 2025, khối lượng công việc BDSC rất lớn với khoảng 250 đầu mục công việc lớn nhỏ, đòi hỏi hoàn thành trong thời gian ngắn và đảm bảo an toàn tuyệt đối, tiêu biểu có thể kể đến như: thay thế nâng cấp bộ DC Charge DC-04A 24VDC và DC-01A 125VDC; thay thế Actuator van SDV-2010, thay van SDV-2012, van XV-0202C; kiểm tra, bảo dưỡng theo quy trình của hãng Yokogawa; hàn đắp, sửa chữa Flare Tip (Pha-ken); vệ sinh bên trong bình chứa 1-V-211A/B/C, 1-V-361, 1-V-362, 1-V-453, 1-V-342; thay thế một số tuyến ống, hàn đắp, dịch chuyển gối đỡ, bọc lockspring, đăng kiểm, kiểm định lại các bình chứa.

   Để chủ động với công việc, lãnh đạo giàn và trưởng, phó các bộ phận đã cùng nhau thảo luận, phân tích, phối hợp chặt chẽ để đưa ra các kịch bản tối ưu nhằm giúp cho các nhóm triển khai nhịp nhàng, không chồng chéo lẫn nhau. Tất cả đều hướng tới mục tiêu hoàn thành công việc an toàn, đúng tiến độ, đạt chất lượng đề ra.

   Sau 4 ngày lao động nỗ lực không quản ngày đêm, lúc 15h40’ ngày 11/09/2025, toàn bộ hệ thống đã sẵn sàng cho việc đưa khí gas vào để kiểm tra độ kín trước khi khởi động lại giàn. Đây đặc biệt là công việc nguy hiểm, tiềm ẩn nguy cơ rò rỉ khí, đòi hỏi đội ngũ kỹ sư, công nhân vận hành tập trung cao độ, kiểm tra giám sát chặt chẽ các thông số kỹ thuật và túc trực thường xuyên tại các cụm thiết bị để kịp thời xử lý các dấu hiệu bất thường, đảm bảo an toàn tuyệt đối. Đến 17h15’ ngày 11/09/2025, ngọn lửa trên Phakel GNTT đã cháy rực trở lại, báo hiệu kỳ bảo dưỡng sửa chữa đã thành công đúng kế hoạch.

   Đúng 5h00’ sáng ngày 12/09/2025, tiến hành tích áp và khởi động tổ máy nén HP- F và vào lúc 7h00’ cùng ngày, tổ máy HP-F đã lên tải (onload) thành công, bắt đầu cung cấp khí cho hệ thống gaslift và về bờ. Tiếp sau đó các tổ máy TG-C, HP-C, TG-A, HP-A, HP-E cũng lần lượt được khởi động đưa GNTT vận hành trở lại bình thường, khép lại quá trình dừng giàn BDSC năm 2025 thành công.

   Với sự chuẩn bị kỹ lưỡng, phối hợp nhịp nhàng của các bộ phận, sự giám sát chặt chẽ của ban lãnh đạo giàn, sự chỉ đạo sát sao của các cấp lãnh đạo, cùng tinh thần đoàn kết nêu cao tinh thần trách nhiệm của toàn thể 174 CBCNV tham gia, công tác dừng giàn BDSC năm 2025 trên GNTT đã được hoàn thành an toàn tuyệt đối, đúng tiến độ, đạt chất lượng đề ra. Khoảng thời gian dừng giàn cũng là cơ hội để CBCNV, đặc biệt là đội ngũ những người lao động trẻ trau dồi kinh nghiệm, bổ sung kiến thức chuyên môn, kỹ năng làm việc, từng bước làm chủ công nghệ trong công tác vận hành, BDSC hệ thống thiết bị trên GNTT trong những năm tiếp theo.

   Thành công của đợt dừng giàn năm 2025 không chỉ khẳng định năng lực quản lý, trình độ chuyên môn kỹ thuật của tập thể CBCNV giàn GNTT nói riêng và XN Khí nói chung, mà còn đóng góp quan trọng vào việc duy trì hoạt động sản xuất ổn định, liên tục và an toàn của XN Khí, góp phần đảm bảo hoàn thành kế hoạch khai thác dầu của Liên doanh Vietsovpetro, cũng như nâng cao hiệu quả khai thác dầu khí của Tập đoàn Công nghiệp - Năng lượng Quốc gia Việt Nam.

   Bài viết: Trường Sơn - GNTT

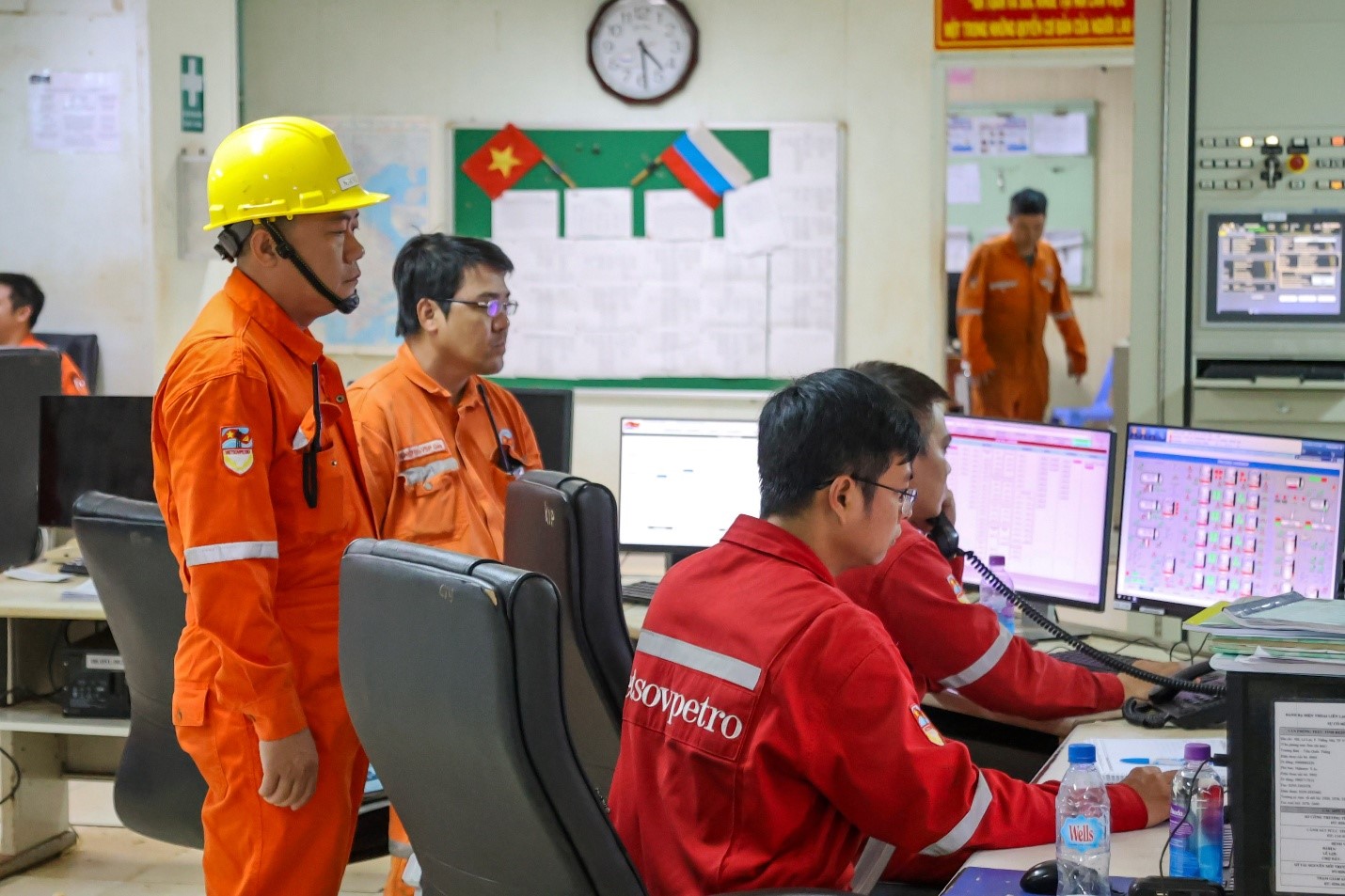

Lãnh đạo GNTT trực tiếp chỉ huy việc dừng giàn (Lúc 4h30’ sáng ngày 08/09/2025)

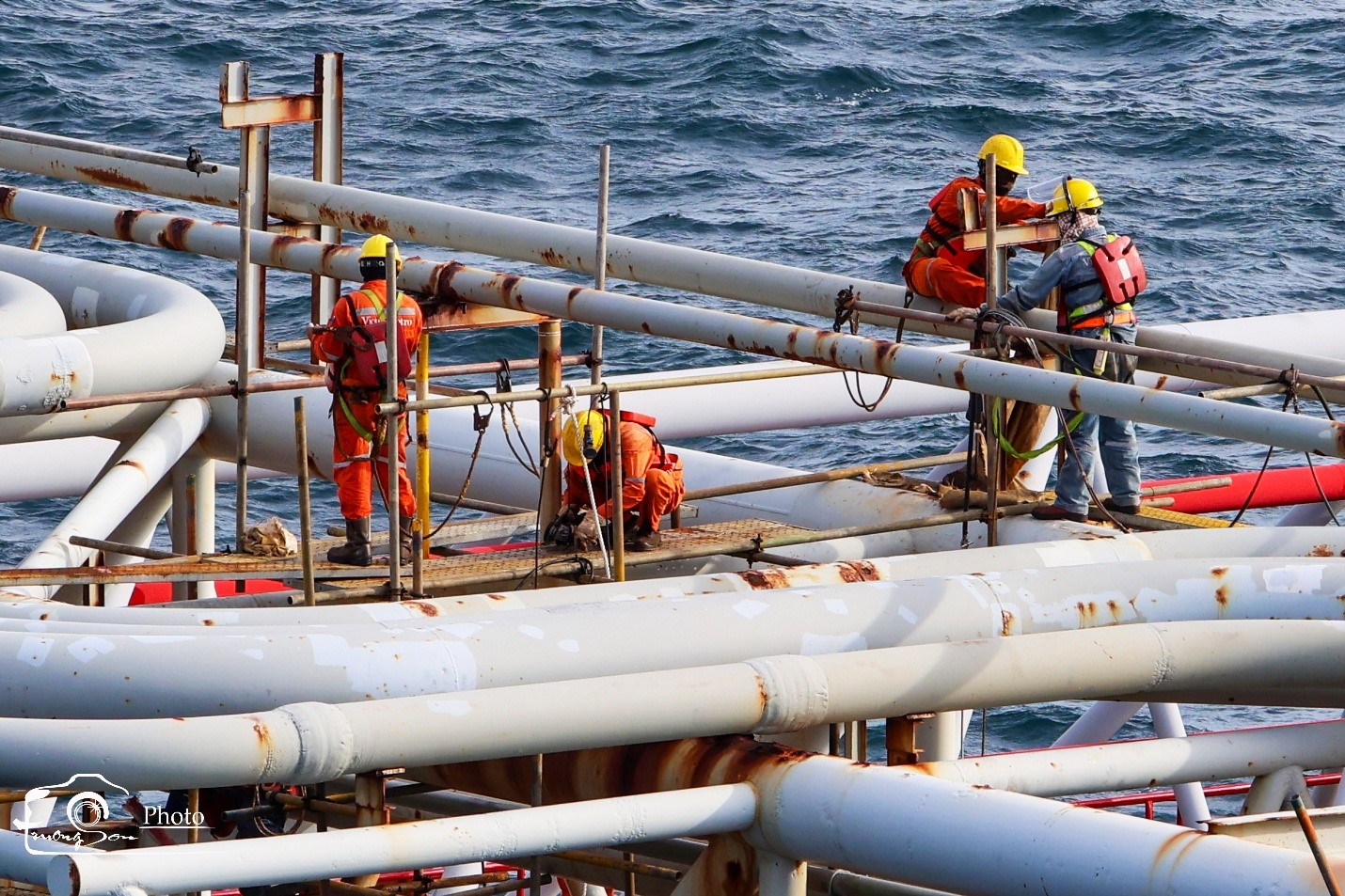

CBCNV tiến hành công việc thay Valve

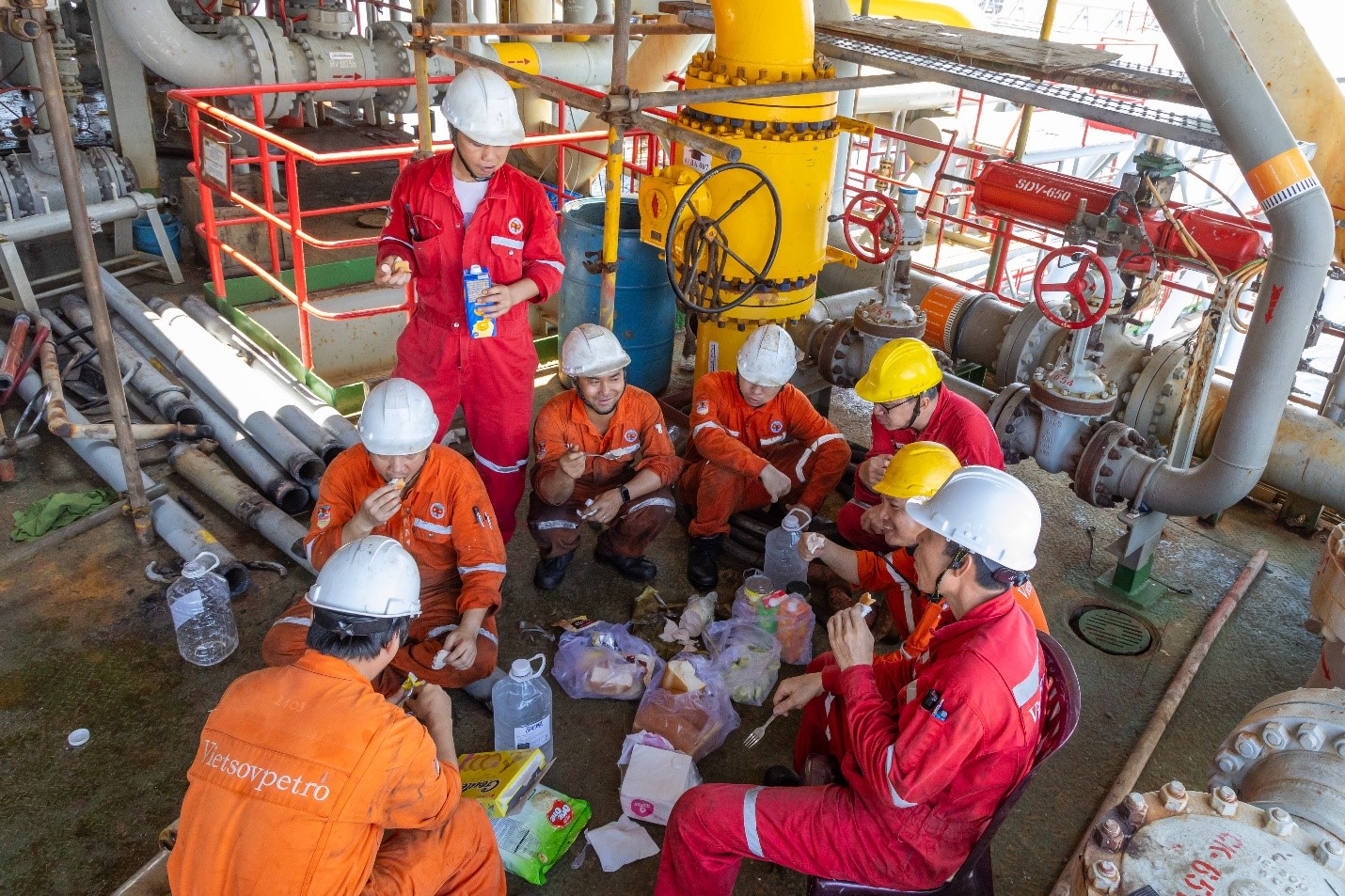

Bữa cơm trưa vội vã của CBCNV trong ngày dừng giàn

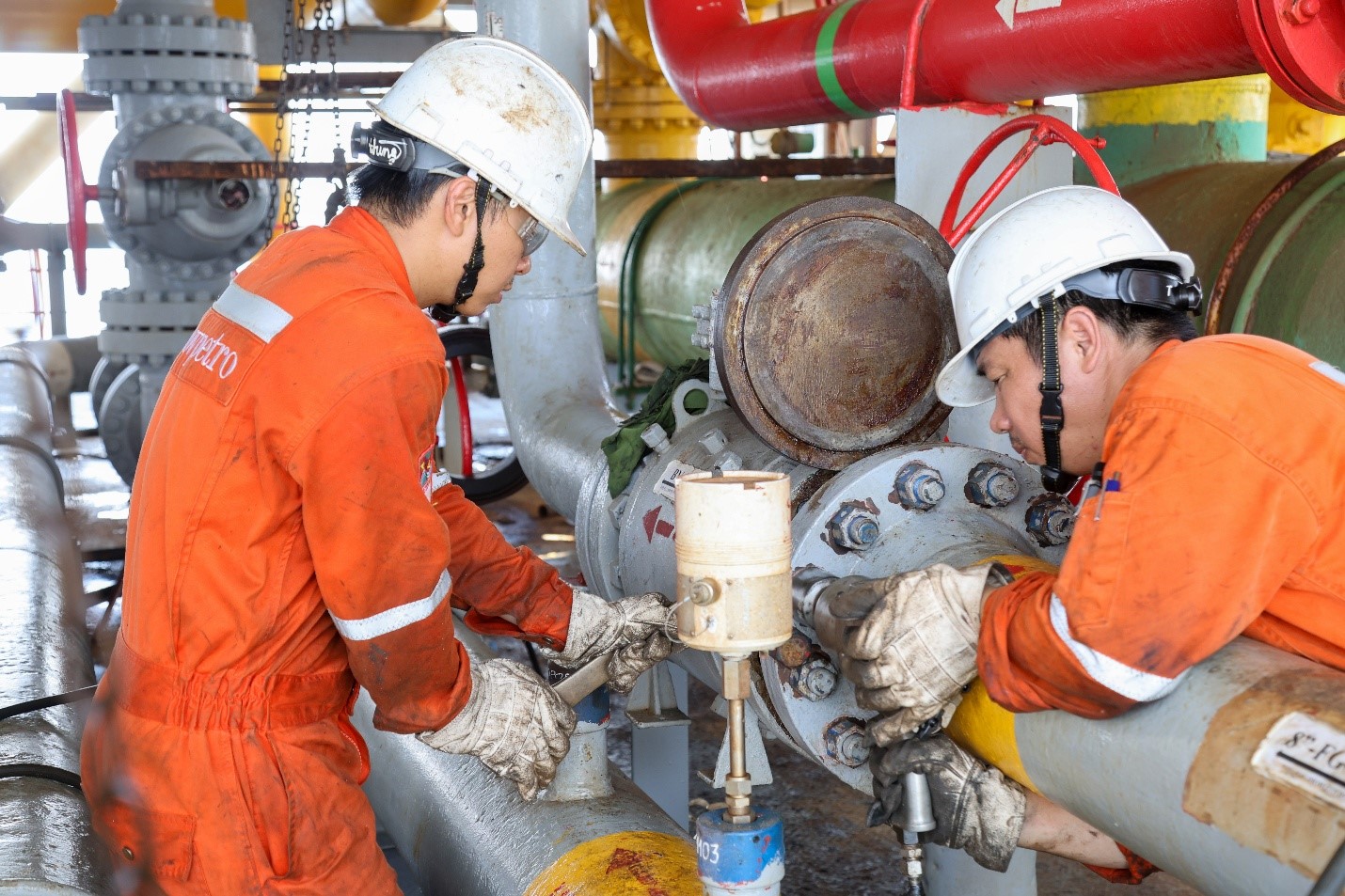

CBCNV cơ khí tiến hành công việc đảo mặt chặn

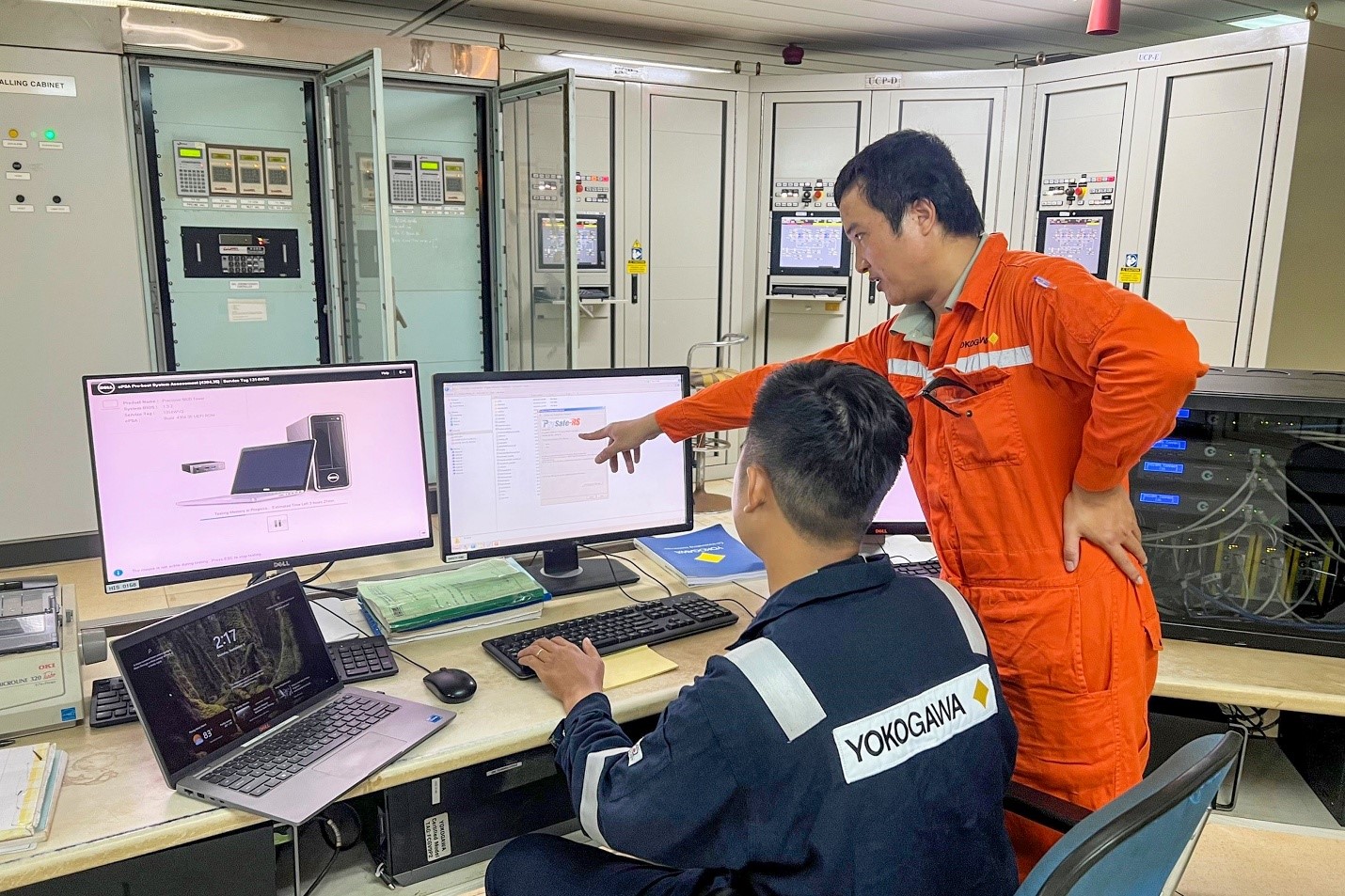

Nhân viên nhà thầu YOKOWAGA kiểm tra hệ thống điều khiển

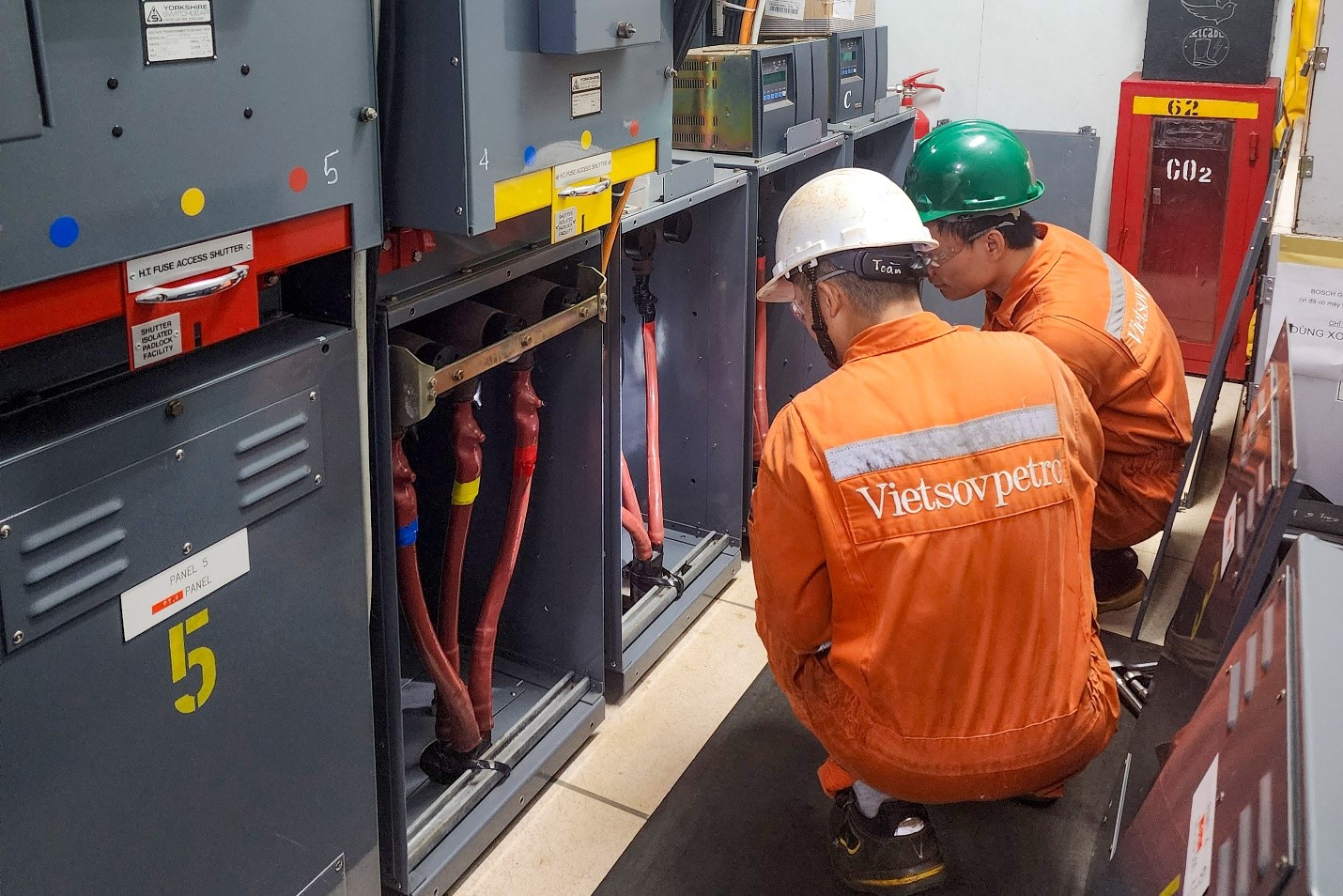

CBCNV bộ phận điện kiểm tra hệ thống phân phối điện 6,3KV

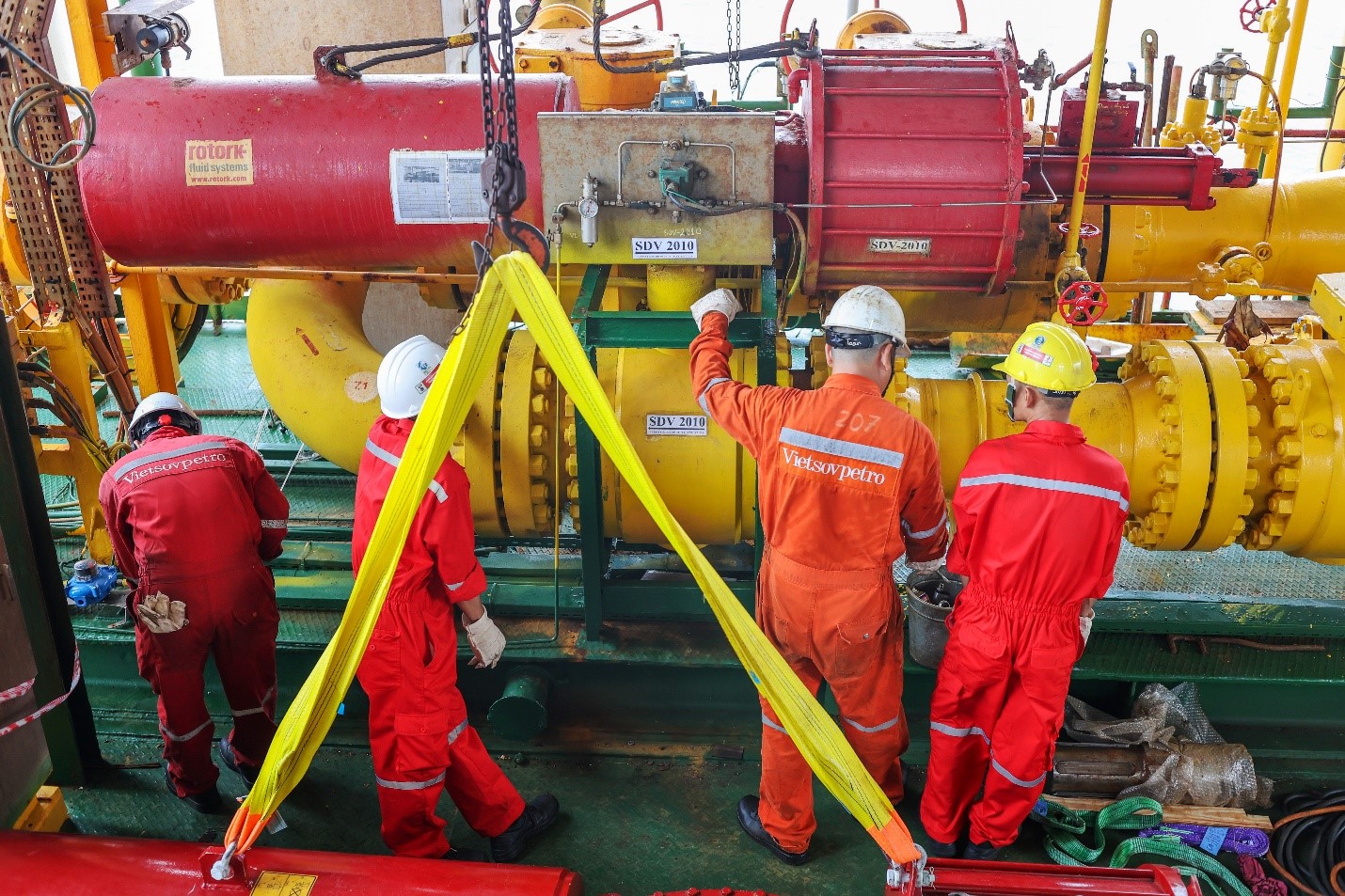

CBCNV bộ phận cơ khí cùng nhà thầu tiến hành công việc thay thế Actuator valve SDV-2010


CBCNV nhà thầu thực hiện công việc tháo dỡ ống bao đường ống RB2-R3 gaslift đi BK6

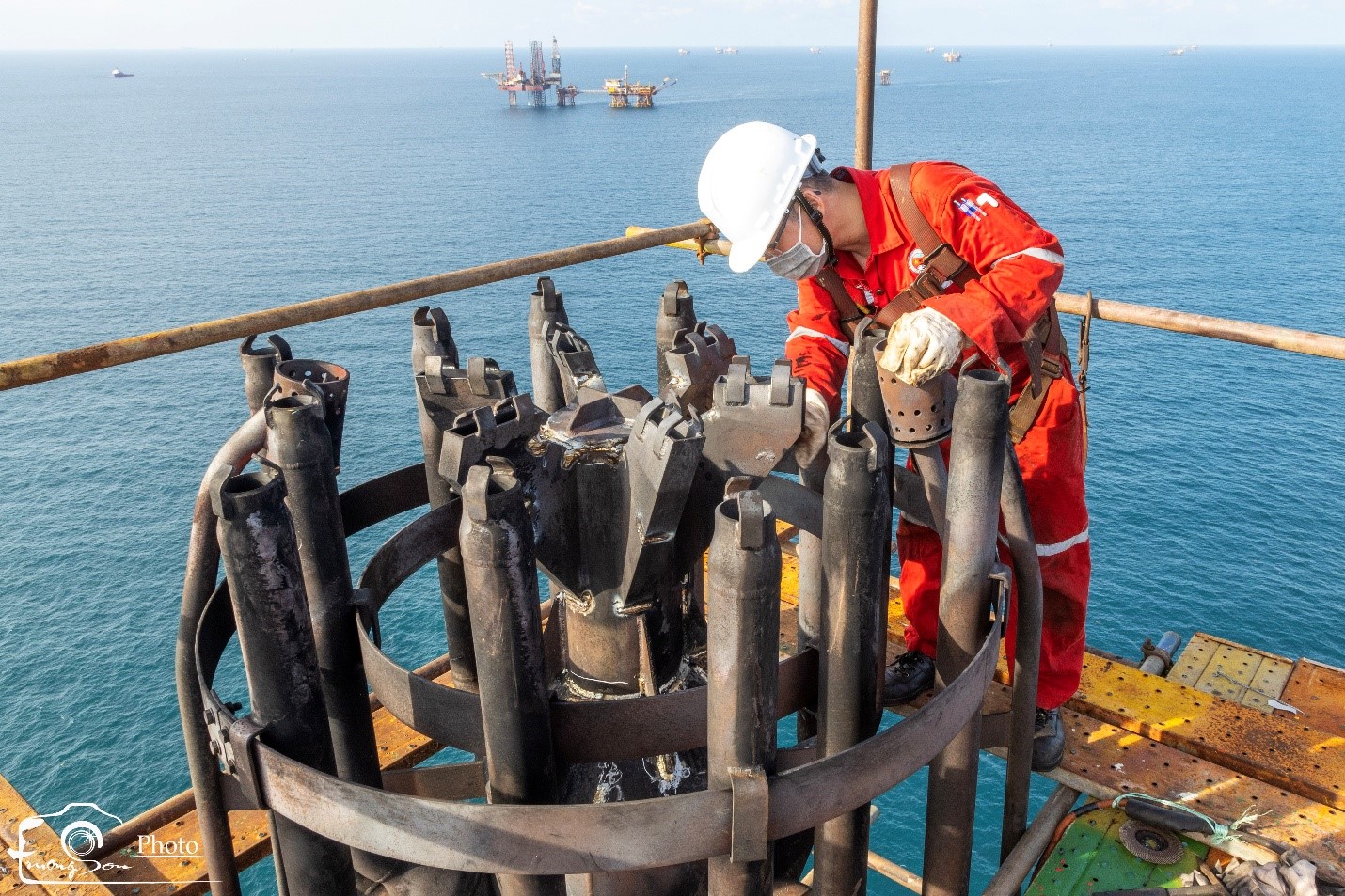

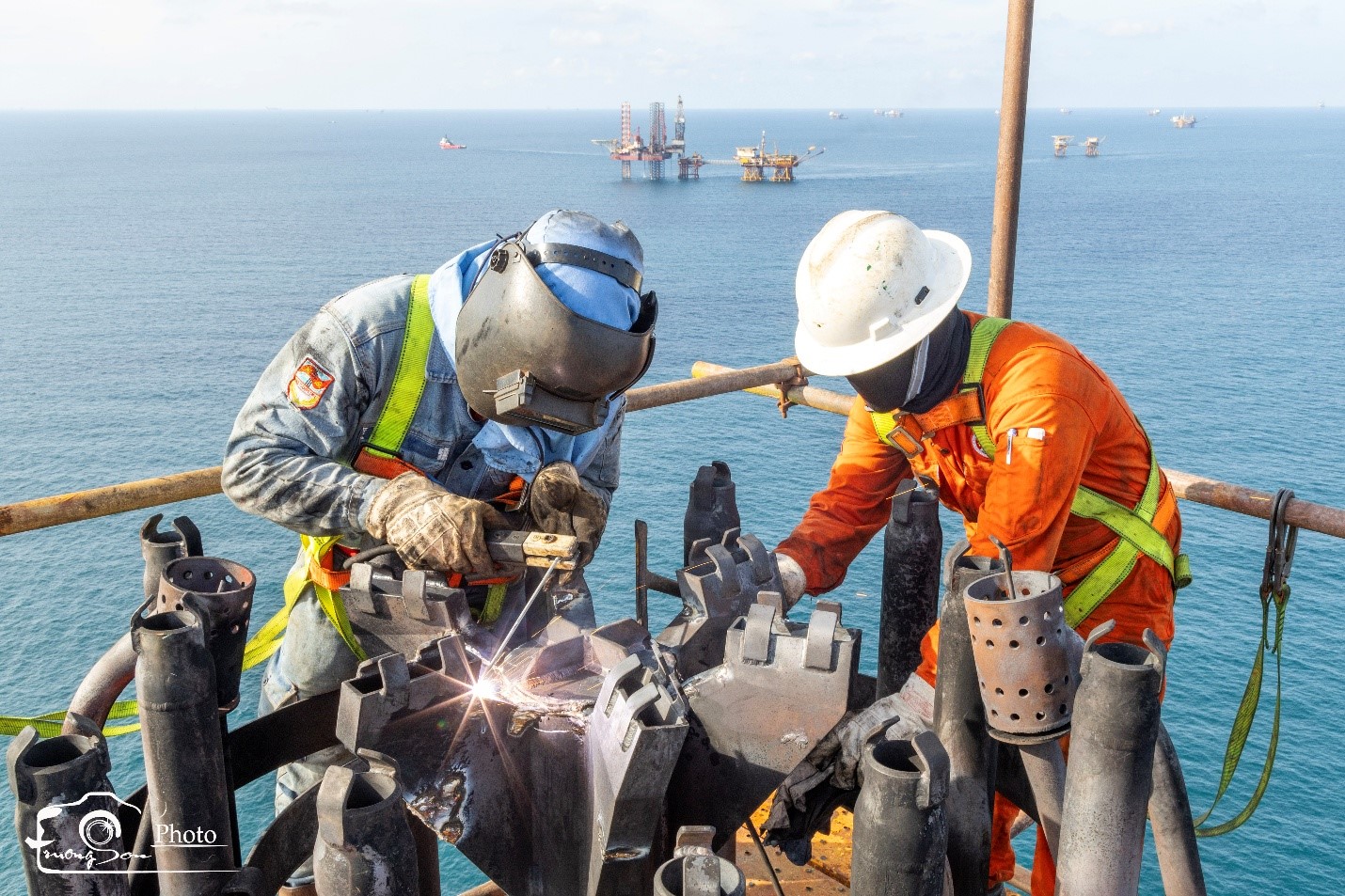

CVCNV thực hiện công việc hàn đắp Flare Tip (Phakel)


Giàn phó cơ khí: Doãn Thành Công thực hiện kiểm tra khảo sát thiết bị Flare Tip (Phakel)

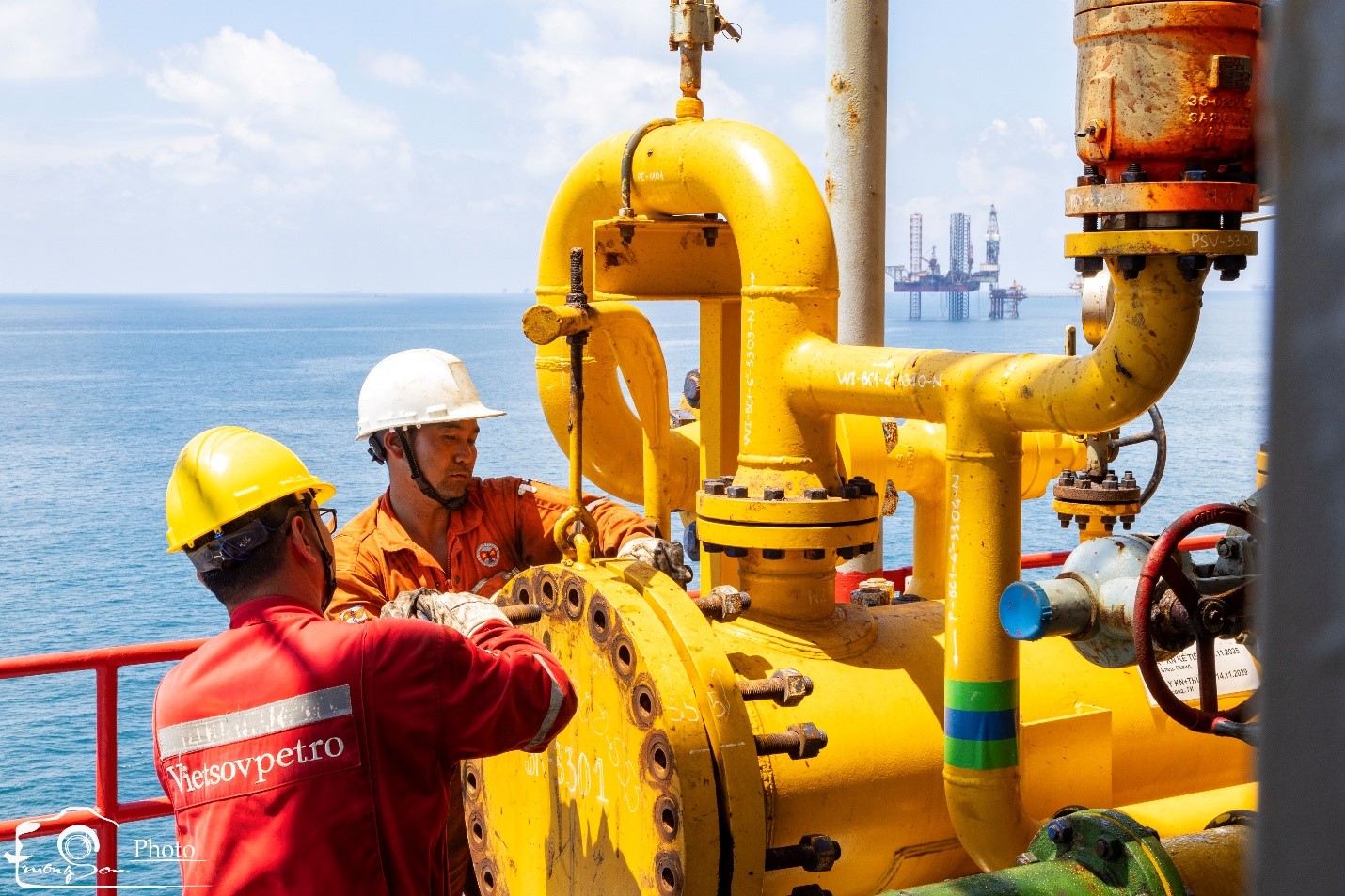

CBCNV tiến hành thay Valve nhiên liệu cấp cho giàn PPD-40.000


CBCNV nhà thầu tiến hành công việc thay thế gối đỡ đường ống


CBCNV thực hiện công việc tiếp nhận thoi (PIG) sau khi được phóng đi từ giàn CTK-3

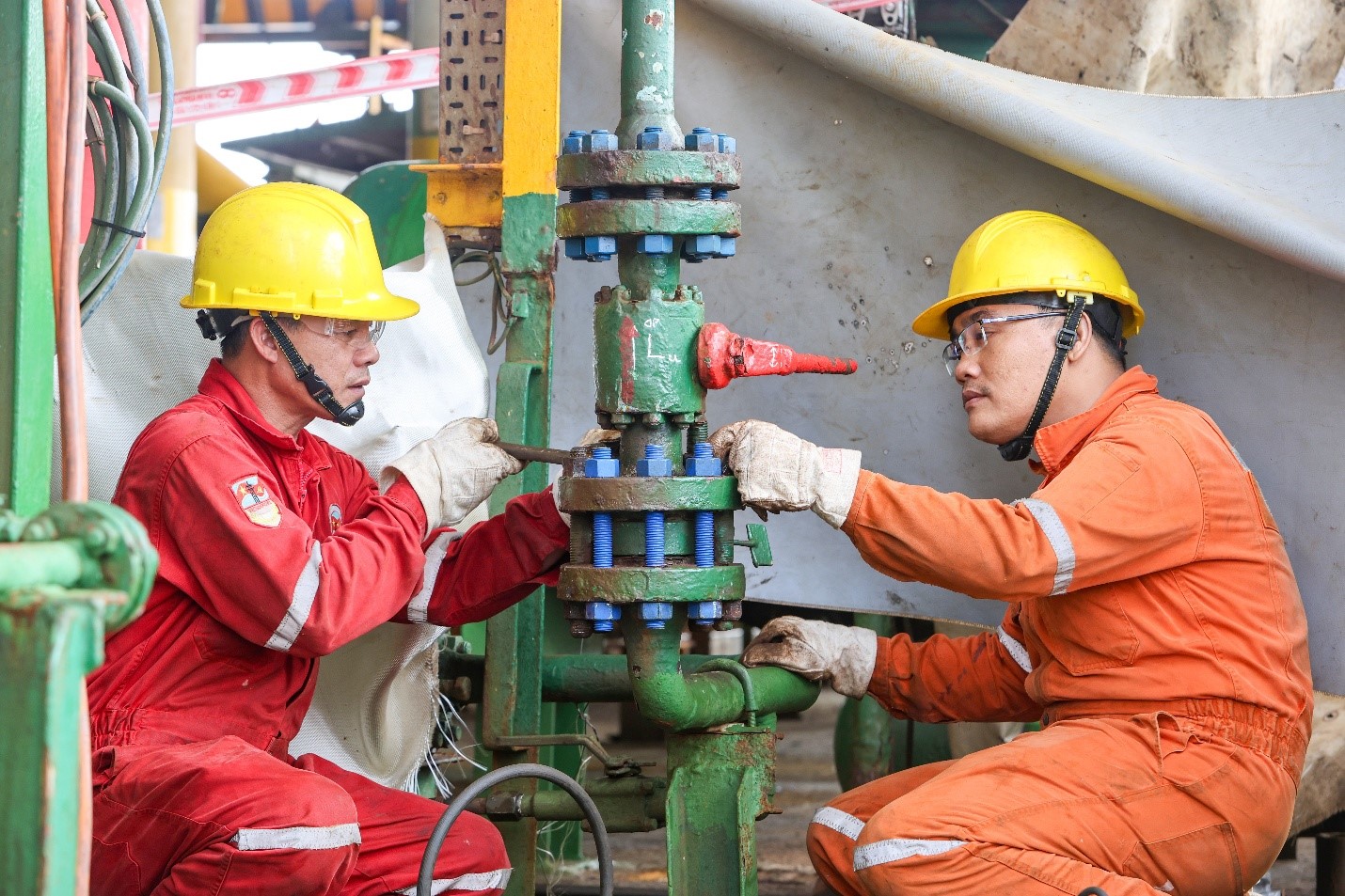

CBCNV cơ khí chuẩn bị thực hiện thay Valve  HV-2012
