​   Tiếp nối chuỗi thành tích và các sự kiện kỷ niệm 30 năm ngày thành lập Xí nghiệp Khai thác các công trình Khí (XN Khí) (15/08/1995 – 15/08/2025), đồng thời hướng tới chào mừng 80 năm Quốc khánh nước CHXHCN Việt Nam (02/09/1945 – 02/09/2025) và 50 năm ngày thành lập Tập đoàn Công nghệ - Năng lượng Quốc gia Việt Nam (03/09/1975 – 03/09/2025), tập thể CBCNV Giàn nén khí Nhỏ (GNN) đã ghi thêm một cột mốc đáng tự hào khi hoàn thành công tác dừng giàn bảo dưỡng sửa chữa (BDSC) năm 2025 an toàn, vượt tiến độ 37,4 giờ, đóng góp gần 3 triệu m³ khí gaslift cho vòm Bắc mỏ Bạch Hổ.

   Theo kế hoạch các biện pháp tổ chức kỹ thuật (OTM) đã được Chánh kỹ sư Vietsovpetro phê duyệt, GNN dự kiến thực hiện dừng giàn để BDSC trong 5 ngày, bắt đầu từ 04h00’ sáng ngày 21/08/2025 đến hết ngày 25/08/2025. Tuy nhiên, dưới sự chỉ đạo quyết liệt từ Ban lãnh đạo giàn và đơn vị, cùng tinh thần làm việc khẩn trương, khoa học, tập thể GNN đã hoàn thành toàn bộ công việc vào lúc 14h35’ ngày 24/08/2025, đưa giàn vào vận hành trở lại, đóng góp thiết thực cho nhiệm vụ khai thác chung của toàn mỏ nói riêng và Vietsovpetro nói chung.

   Công tác kỹ thuật trọng tâm năm 2025

   Trong đợt dừng giàn tổng BDSC năm nay, GNN triển khai thực hiện hơn 200 hạng mục công việc lớn nhỏ. Mặc dù khối lượng công việc không nhiều so với các năm trước, nhưng tính liên quan giữa các hạng mục lại rất cao, đòi hỏi sự phối hợp chặt chẽ giữa nhiều đơn vị. Một số hạng mục nổi bật có thể kể đến:

-         TO-8K Train A: bảo dưỡng định kỳ tổ máy nén, đảm bảo hiệu suất ổn định trong vận hành dài hạn.

-         Cải hoán đấu nối tie-in cho cụm nhiên liệu SK-3: nâng cấp và đồng bộ hệ thống cung cấp nhiên liệu, góp phần nâng cao độ tin cậy cho các tổ máy Waukesha.

-         Cấu hình SCADA điện: cập nhật và tinh chỉnh hệ thống giám sát – điều khiển từ xa, giúp nâng cao năng lực quản lý vận hành.

-         Lập trình và đấu nối các thiết bị đo của trạm CI vào hệ thống điều khiển của giàn: tăng cường giám sát cho cụm CI mới cấp hóa phẩm chống ăn mòn, bảo vệ các gas cooler trên GNN.

-         Sửa chữa các đường ống công nghệ: thay thế các đường ống công nghệ hư hỏng theo biểu sửa chữa để đảm bảo tính an toàn vận hành.

   Song song đó, hàng loạt hạng mục bảo dưỡng thường xuyên khác cũng được triển khai đồng bộ như kiểm định thiết bị, kiểm tra hệ thống an toàn, thay thế linh kiện tiêu hao và rà soát hệ thống phòng cháy chữa cháy.

   Tổ chức phổ biến an toàn lao động cho CBCNV GNN, các đơn vị và nhà thầu

   Điểm mới trong công tác quản lý

   Để đảm bảo thành công của đợt BDSC, GNN đã chủ động áp dụng các công cụ quản lý tiên tiến như:

-         Phần mềm MS Project được đưa vào khâu lập và kiểm soát tiến độ công việc. Nhờ đó, mọi công việc được phân tách chi tiết, theo dõi trực quan, dễ dàng điều chỉnh khi có phát sinh. Đây là bước tiến so với phương pháp quản lý truyền thống bằng bảng biểu Excel, giúp lãnh đạo và kỹ sư giám sát chặt chẽ từng đầu việc.

-         SIMOPs (Simultaneous Operations) được triển khai trong công tác kiểm soát rủi ro khi có nhiều hạng mục chồng chéo. Việc nhận diện, đánh giá và đưa ra biện pháp kiểm soát rủi ro ngay từ đầu đã giúp quá trình phối hợp giữa các bộ phận diễn ra trôi chảy, an toàn, không để xảy ra sự cố trong suốt thời gian dừng giàn.

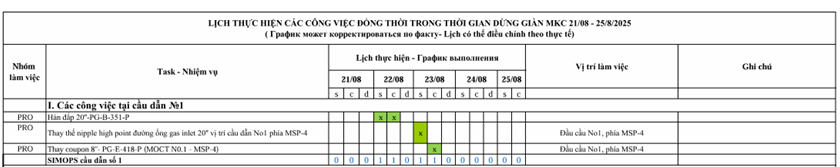

   Ứng dụng MS Project và SIMOPs trong quản lý, đảm bảo tiến độ và an toàn

   Những đổi mới này không chỉ nâng cao hiệu quả hiện tại mà còn mở ra định hướng quản lý bền vững cho các chiến dịch BDSC trong tương lai.

   Nỗ lực từ một tập thể đoàn kết tạo nên thành công

   Để đạt được thành quả trên, tập thể CBCNV GNN cùng các đơn vị phối hợp đã làm việc với tinh thần trách nhiệm cao. Ban lãnh đạo XN Khí và GNN chỉ đạo sát sao, thường xuyên họp rà soát, cập nhật tiến độ hàng ngày; đội ngũ kỹ thuật luôn bám sát hiện trường, giám sát chặt chẽ từng hạng mục; lực lượng vận hành - bảo dưỡng trực tiếp làm việc trong điều kiện khắc nghiệt ngoài khơi, đảm bảo mọi công việc được triển khai vừa nhanh chóng vừa chính xác.

   Chính tinh thần đoàn kết và sự phối hợp nhịp nhàng đã tạo nên sức mạnh tập thể, giúp GNN hoàn thành vượt tiến độ dừng giàn BDSC năm 2025 và một lần nữa khẳng định vị thế quan trọng trong khu vực mỏ Bạch Hổ. Thành công này không chỉ là dấu ấn nổi bật trong năm 2025, mà còn đặt nền móng vững chắc cho các chiến dịch BDSC tiếp theo, khi yêu cầu về an toàn, hiệu quả và tiến độ ngày càng khắt khe.

   Với gần 3 triệu m³ khí nén sớm được đưa vào phục vụ khai thác dầu, GNN nói riêng và XN Khí nói chung đã đóng góp thiết thực vào mục tiêu duy trì sản lượng, bảo đảm an ninh năng lượng quốc gia, đồng thời khẳng định thương hiệu XN Khí nói riêng và Vietsovpetro nói chung giữa biển khơi.

   Một số hình ảnh trong công tác dừng giàn BDSC năm 2025 trên GNN

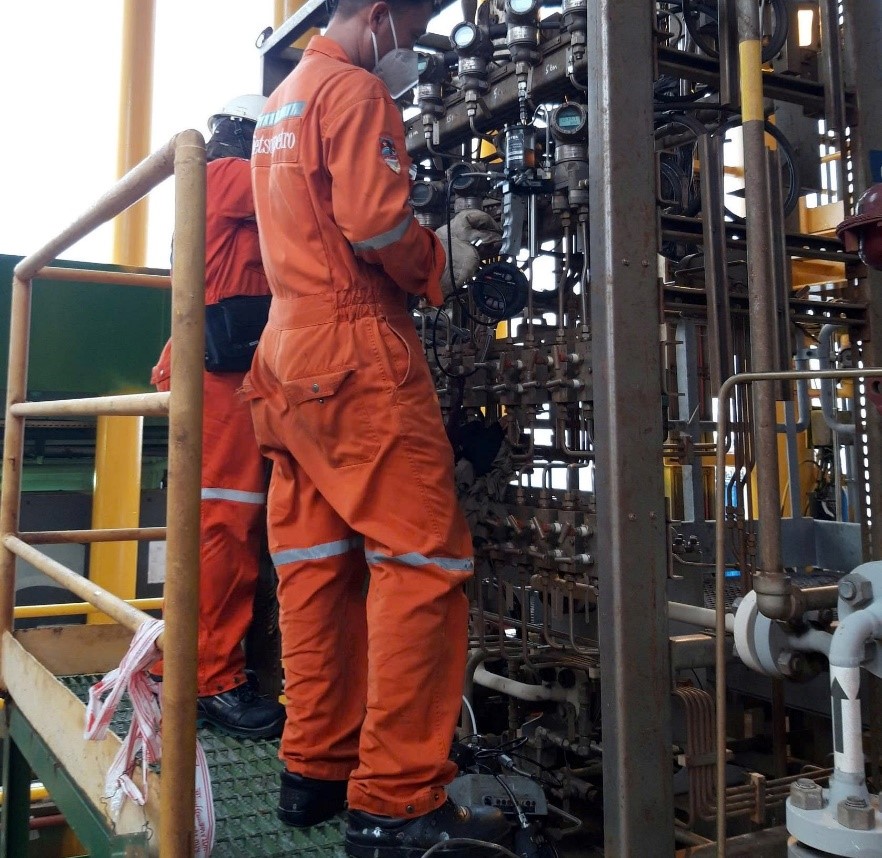

Thay thế các sensor giám sát thông số kỹ thuật trong buồng turbine

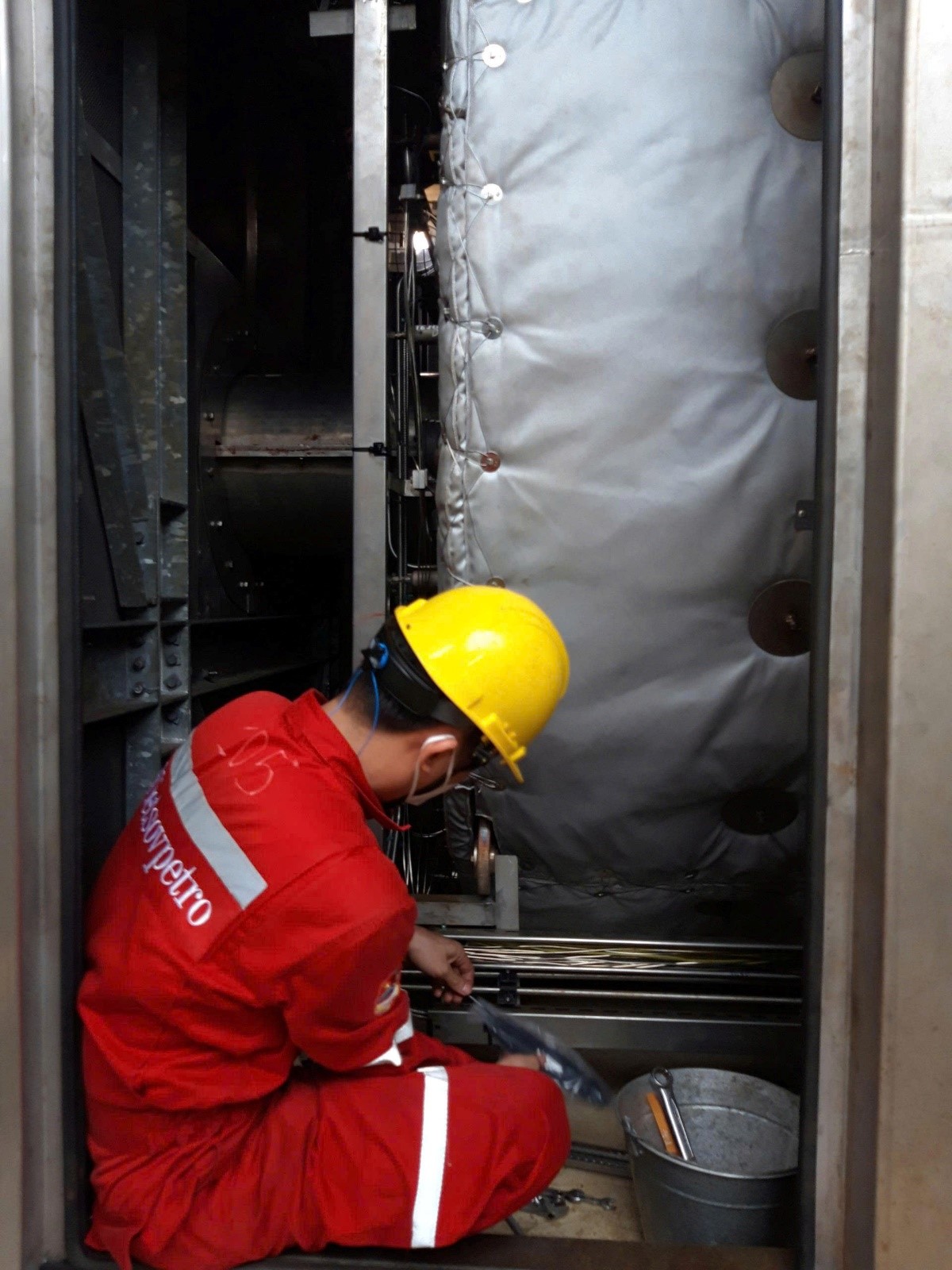

Bảo dưỡng tổ máy BM-100&200

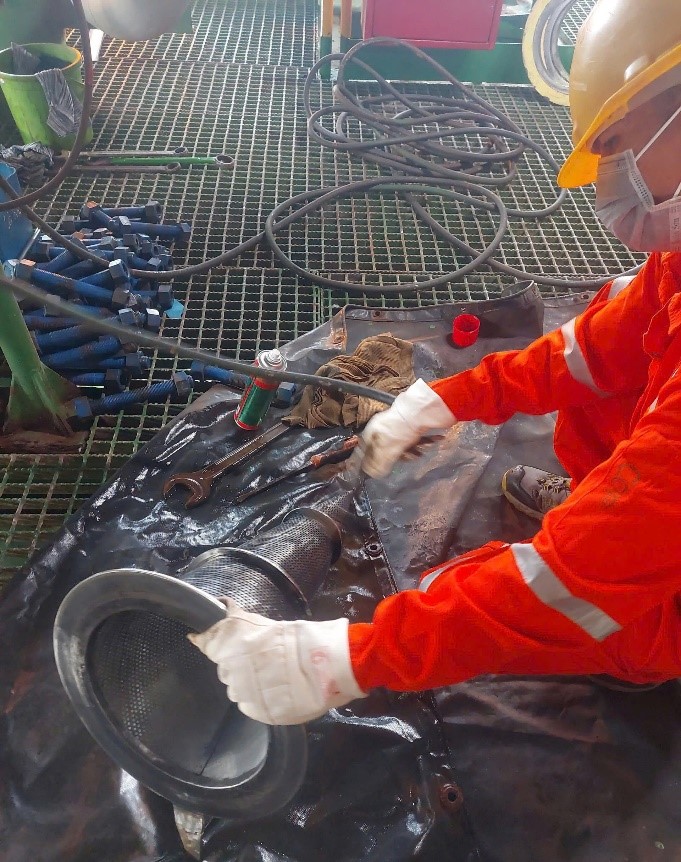

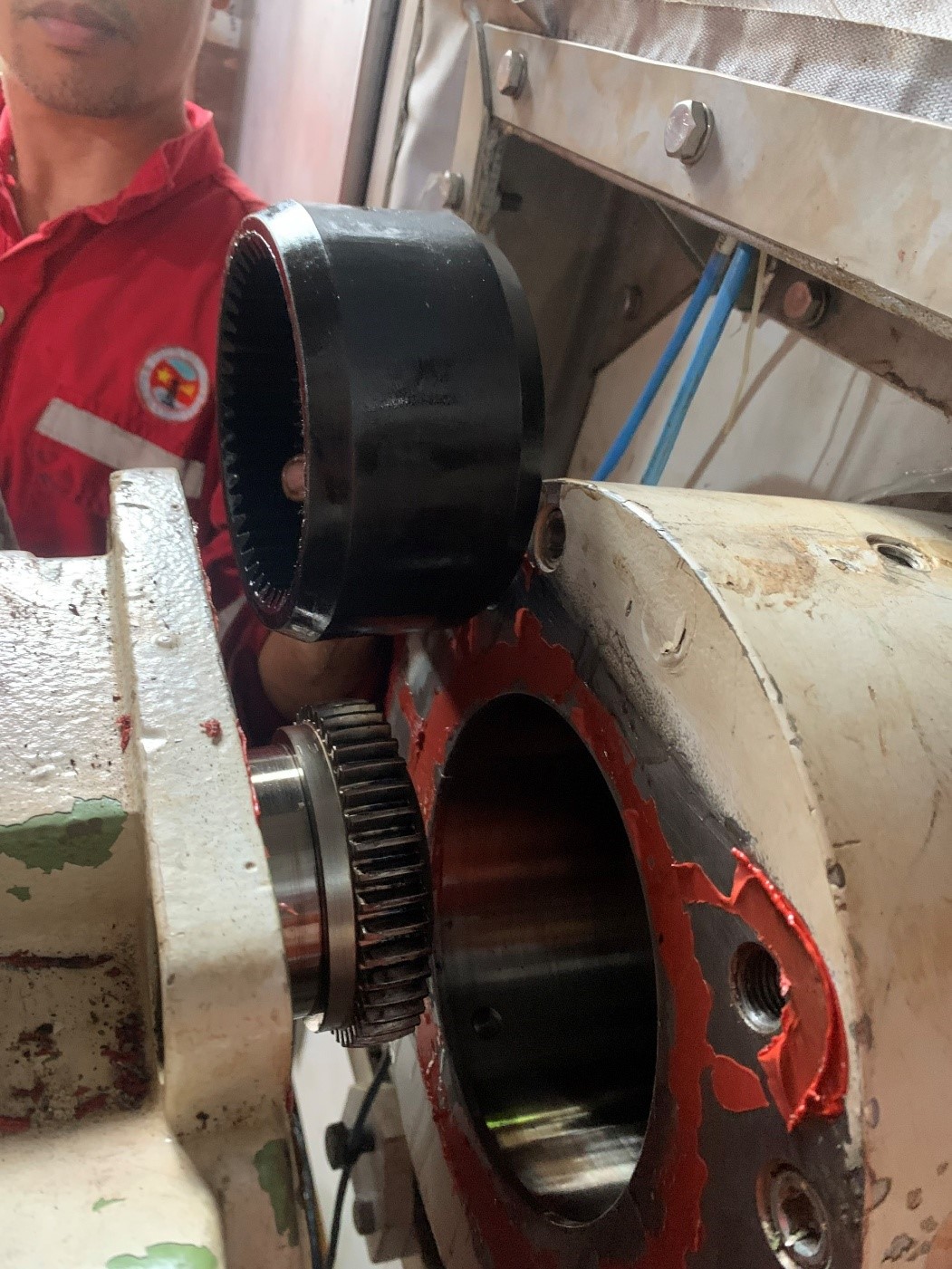

Thay thế strainer cấp I tổ máy nén Train A

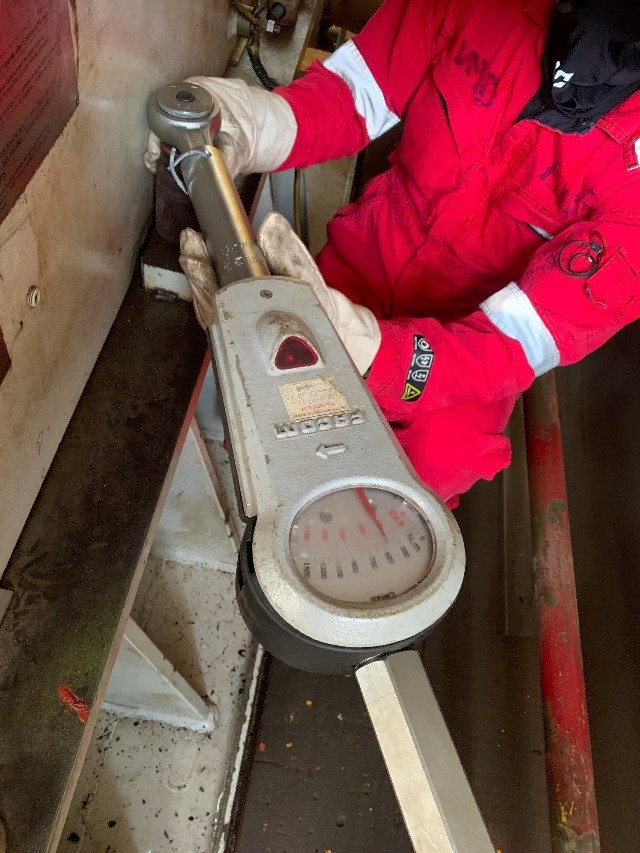

Kiểm tra siết lực bulong gearbox

Hiệu chuẩn các thiết bị đo, giám sát tổ máy

CBCNV GNN thực hiện các hạng mục BDSC năm 2025

Bài viết và hình ảnh: tập thể GNN
